掌握这些钢结构安装技巧,你就成为专家了!

发布日期:2023-10-11    浏览次数:128

钢结构二次灌浆_钢结构灌浆料_钢结构灌浆孔一般多大

钢结构灌浆料_钢结构灌浆孔一般多大_钢结构二次灌浆

钢结构灌浆料_钢结构灌浆孔一般多大_钢结构二次灌浆

钢结构灌浆料_钢结构二次灌浆_钢结构灌浆孔一般多大

1、钢结构基础工程

钢结构工程的基础由专业土建团队施工。 但在基础短柱钢筋绑扎、模板支撑完成加固后,项目部立即派出专业技术人员和施工人员预埋钢结构螺栓。 为了保证上部结构的安装质量,还需要与土建施工单位密切配合,共同把关。 预埋时必须严格控制地脚螺栓的位置和伸出长度、基础支撑面的水平和标高等。

螺栓预埋施工要点:为了方便螺栓安放,采用工厂预制的钻孔钢模辅助安放。 当基础模板支撑牢固后,测量模板面上的中心线点(十字形),并根据中心线点初步定位地脚螺栓,然后调整模板面上的中心线点与模板上的十字线重合。钻孔钢模板。 将地脚螺栓准确放置在设计位置。 地脚螺栓安装完毕后,检查螺栓下端第一根螺纹标高是否符合要求。 一旦合格,螺栓将牢固地焊接在钢网上。 为了防止地脚螺栓的螺纹在安装前或安装过程中受到损坏,应使用保护套来保护螺纹。 为了保证地脚螺栓的位置和标高正确,土建施工中浇筑混凝土时应进行监视。 如有变化,应立即通知施工人员及时处理。 所有基础地脚螺栓施工完毕后,报监理公司进行基础工程验收,制作隐蔽工程验收单,提交相关单位签字确认。 如发现不合格零件,将及时维修整改,确保所有零件完全合格。

钢结构灌浆料_钢结构二次灌浆_钢结构灌浆孔一般多大

某厂房钢结构施工图

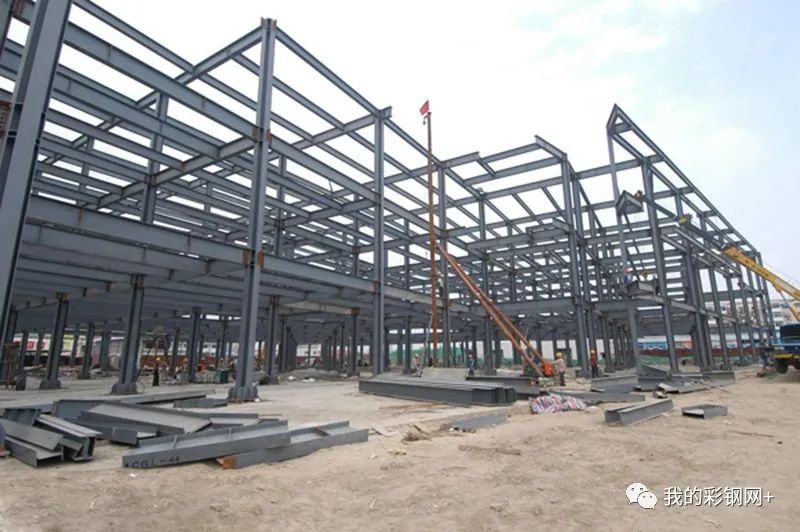

2、钢结构吊装

(1)吊装准备工作

对本工程所有基础锚栓进行复验,并保留原始记录,确保所有基础锚栓数据符合设计要求及相关施工规范。 同时,对所有基础地脚螺栓进行清理、涂油,并审核标高,将所有安装螺栓就位。 检查所有整体轴和列到列的尺寸。

根据现场道路和物料堆放情况,设置和清理吊装行驶路线,确保所有道路畅通无阻。 找到每个钢构件的参考点并做明显标记。

钢结构灌浆料_钢结构二次灌浆_钢结构灌浆孔一般多大

钢结构吊装前,根据构件明细表对来料构件进行检查,核对质量证明书和设计变更文件,检查验收构件在运输过程中的变形情况,并记录。 发现问题应及时纠正,直至符合要求。 对于基础和预埋件,应先检查轴线位置、高度偏差、平整度、标高,然后弹出十字中心线和导向标高。 同时,必须取得基础验收合格的数据。 由于涉及到钢结构的制作和安装,以及土木工程和钢结构之间的关系,因此它们之间的测量工具必须统一。

(2)吊装方法

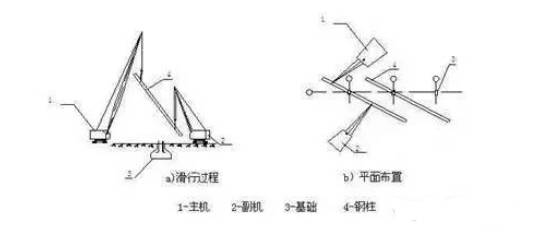

本项目采用两台16t汽车起重机进行流动吊装(可根据实际情况增加吊装设备)。 次构件、板材采用人工悬挂,钢柱采用单机旋转方式吊装。 每个遮阳篷梁在吊装之前首先在地面上组装和校准。 必要时采用手动提升辅助装配。 采用两点吊装法将钢梁调直并翻转。 吊装时采用单机旋转方式进行吊装。 为保证吊装安全钢结构二次灌浆,避免吊车档位多,本工程钢结构吊装施工按行进路线顺序进行,先吊装垂直构件,后吊装平面构件。减少建筑物纵向长度的累积安装误差。 。

钢结构二次灌浆_钢结构灌浆料_钢结构灌浆孔一般多大

(3)钢柱吊装及校正

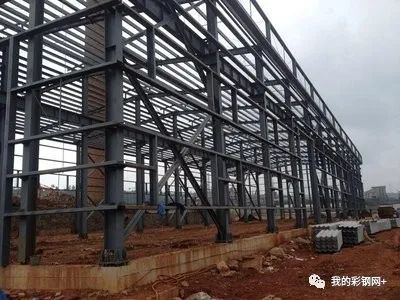

卸钢柱材料时,应按钢柱构件编号,按照施工图纸一一摆放。 部件就位后,采用单机旋转方式进行吊装。 为了提高吊装效率,堆放立柱时,尽量使立柱绑扎点、立柱脚中心和基础中心三点共用一个圆弧。

用汽车吊钢丝绳将钢柱与吊点绑住,钢柱一端用风绳系住,辅助吊装。 吊装时,先试吊装,找到正确的吊装位置后,再进行吊装。 吊装时,起重机将绑柱缓慢提升离地20cm,然后暂时托住。 检查吊索是否牢固,起重机是否稳定。 同时,打开回转制动器,然后将钢柱降低至距安装面40-100mm,并与基线对齐。 ,指挥起重机下降,将地脚螺栓插入立柱中,暂时固定。 钢柱初步校正后,垂直度偏差控制在20mm以内方可脱钩。 用经纬仪检查钢柱的垂直度。 如有偏差,应立即纠正。 校正过程中,随时检查底部与标高控制垫之间是否有间隙,防止校正过程中出现水平标高误差。

对于立柱的垂直校正,使用两个经纬仪进行测量,并放置在垂直轴和水平轴上。 首先将其与垂直法兰板或立柱底部的中心线对齐钢结构二次灌浆,然后逐渐向上看向立柱顶部。 如果中心线偏离视线,说明立柱不垂直,可调节拉绳。 或者支撑,可以采用锤击等方法使立柱垂直。 实际工作中,经常会先架设成排的立柱,然后进行校准。 此时可将两个经纬仪分别放置在垂直轴和水平轴的一侧,偏离中心线一般不应大于3mm。

(4)钢梁吊装及校正

钢梁构件运到现场后,首先应进行组装。 当钢梁调直时需要翻转吊装时,采用两点翻转吊装法,并用短钢管、方木临时辅助吊装。 钢梁翻转就位后,需进行多次试吊装,并及时重新绑扎吊索。 试验吊装时,必须将起重机缓慢起升,以保证各吊点位置受力均匀、钢梁不变形为最佳状态,达到要求后,起升旋转至设计位置,然后将预先固定在横梁上的控制绳手动拉到地面上。 旋转到位后,可用扳手确定柱、梁的孔位,同时用高强螺栓固定。 另外,第一根钢梁上应加设两根临时固定拉索,第二根及后梁采用屋面板或系梁临时固定。

吊装钢梁时,必须对钢柱进行检查。 此时一般采用卷扬机拉动钢丝绳电缆进行调整。 梁安装完毕后即可松开电缆。 钢梁的屋脊线也必须控制,使屋架和柱两端的中心线偏差相等,使各跨的钢屋架在同一中心线上。

(5)柱基垫安装及二次灌浆

安装钢柱时,由于需要调整柱高,通常在柱底部端板下方放置垫块。 垫块的尺寸一般只考虑钢架本身的重量。 基础混凝土面标高与柱底板标高之差即为所需垫板的厚度,由此可计算出所需垫板的数量。 立柱底垫应包括6mm的牛角或楔形牛角,楔形牛角应垫至立柱底板的角部。

主体钢结构吊装、校正完成后,方可进行灌浆。 一般在校正完成后三天内完成,避免因其他原因造成结构位移。 灌浆材料宜采用细石膨胀混凝土,使柱底板与基础完全接触。 灌浆混凝土强度比柱混凝土高一级。 灌浆前的准备工作:清除混凝土表面过高的区域,保持灌浆厚度至少4cm,清除混凝土表面的细小物体、油脂、泥土等不良物质,并保持适当的粗糙度。 一端和两侧的模板需高于板面,留有间隙并稍倾斜,以便插入木杆或钢筋。 灌浆材料必须用搅拌机搅拌。 如果用手混合,流动性不足,水分容易增多,造成收缩的风险。 浇注后,工作必须继续进行,直到水泥浆从周围区域流出。 灌浆材料必须从一侧开始,在完成之前不能中断。 输注后,保持湿润至少7天。

(6)高强螺栓施工方法

该钢结构工程钢梁、钢柱采用大六角高强螺栓连接。 安装高强螺栓时,应保护构件的摩擦面,干燥、清洁,不允许雨中作业。 拧紧顺序应为从节点板中心到边缘。 两个连接器的顺序是首先是主连接器,然后是次要连接器。 H型钢构件顺序为上翼缘、下翼缘、复合板。 同截面柱上梁、柱节点拉紧。 紧固顺序为先上梁柱节点,再下梁柱节点,最后中梁柱节点。 高强度螺栓的拧紧程度是用扭矩扳手控制的。 外露螺纹为2-3根螺纹。 用于连接檩条墙梁的普通螺栓,每个螺栓都垫有两个垫圈。 所有安装螺孔不得通过气割扩大。 当板叠销孔超过允许偏差而连接螺栓无法穿入时,可用铰刀修整,但修整后的最大直径应小于螺栓直径的1.2倍。 铰孔时应防止铁屑落入板垛之间的缝隙中。 同时,本项目所有规格高强螺栓均在监理见证下进行取样送实验室检测。

本项目计划组建一个6人的团队专门负责高强螺栓的施工,其中螺栓安装4人,初拧2人,终拧2人。 当天安装的螺栓必须当天拧紧。

钢结构灌浆料_钢结构二次灌浆_钢结构灌浆孔一般多大

(7)焊接方法及焊接材料要求

必要时,现场搭建临时防风、防雨棚,改善风雨等自然环境的影响。

选择合适的电焊机、碳弧气刨、稳压器以及干燥箱、保温筒等焊接辅助装置,确保焊接所需设备齐全,能满足质量保证的需要。 焊接前必须将焊条干燥。

提供合格的焊工和探伤工程师。 所有焊工必须持有证书才能工作。 所有对接焊缝均须进行探伤,焊缝等级应符合设计要求。

1、焊接方法及焊接材料的选择:

根据工程结构焊接接头的位置,现场焊接施工采用焊接与手工焊相结合的方法。 焊接材料基于结构钢的材料。 现场焊接采用手工电弧焊。 焊接材料为:E4303或E506焊条。 定位焊接采用手工电弧焊进行。 。 底焊采用直径3.2的焊条,填充、盖焊采用直径4.0的焊条。 (如天气潮湿,需烘烤焊条)按表选择:

2、结构焊接施工顺序:

焊接施工顺序对焊接变形和焊后残余应力影响较大。 为了尽量减少焊接时结构的变形和焊后残余应力,结构应尽可能对称焊接,使结构的热点在整个平面上对称。 ,分布均匀,避免因加热不均匀而导致结构变形和焊后残余应力较大。

3、焊接顺序要求:

① 总体原则:焊接任何部件时,尽可能安排偶数焊工进行对称焊接。 为了最大程度地避免焊接应力造成构件变形,应先焊接整个结构节点的底部焊接,然后再焊接整个结构节点。 焊接节点的填充焊和最后的覆盖焊允许各层应力的自由释放过程。

② 焊接前,要求焊工首先检查工装胎架是否对结构件进行有效定位,结构两端是否有保形装置,并做好防风、防雨等各种焊前准备工作。 ,以及保温。 焊接过程中,尽可能采用一种焊接方法,以减少因不同焊接能量而产生的附加焊接应力。

4、焊缝质量检验要求:

本工程二层梁、柱、梁之间的对接焊缝为二次焊缝。 焊缝焊接24小时后进行20%超声波无损检测,评定等级为Ⅲ级。 其他部位焊缝为角焊缝和三级焊缝,不进行探伤检测。

5、焊接工艺资格要求:

①焊接工艺评定应按照《钢结构工程施工质量验收规范》和《建筑钢结构焊接规程》及施工图技术要求进行。

② 焊接工艺评定前,应根据钢结构工程的节点形式提出相应的焊接工艺评定说明,指导焊接工艺评定试验(已做过的焊接工艺评定试验经组织确认后可免试或更换)项目监理)。 焊接工艺评定试验通过多次检验或试验考核后,公司检测中心将根据试验结果出具焊接工艺评定报告。

③焊接工艺评定前,焊接主管工程师应根据《建筑钢结构焊接规程》的内容,结合产品的结构特点和节点形式,编制焊接工艺评定试验计划。

④ 焊接工艺评定试验计划由主管焊接工程师提出,经业主或监理人员签字后实施。

⑤施工单位应根据焊接工艺评价报告编制焊接工艺指导书,指导产品的焊接。

钢结构二次灌浆_钢结构灌浆料_钢结构灌浆孔一般多大

钢结构厂房吊装施工技术

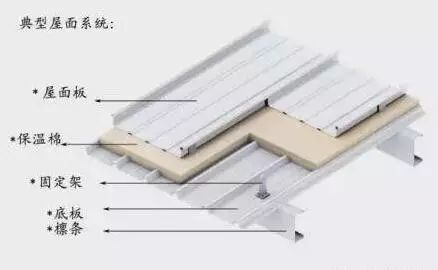

3. 屋顶和墙体系统的安装

(1)檩条及支撑系统的安装

檩条及支撑系统应与钢结构一起吊装,进行交叉作业和流水施工。

本钢结构工程檩条可采用滑轮力法安装。 安装要求螺孔对齐,紧固程度合理。 根据檩条规格和使用位置,手动悬挂到屋顶或墙立面相应位置进行安装。

支架应按规定要求及时安装,安装位置必须准确,满足设计要求,保证钢结构的整体刚度和稳定性。

吊装完成后,必须立即调整构件之间的垂直度和水平度。 为了保证连续构件之间的正确对准,需要及时安装和调整柱间支撑和水平支撑。 调整立柱支撑,使立柱一侧锁定,另一侧放松。 当立柱达到垂直度后,最后应将立柱支撑锁定到“紧”状态,但不要将斜支撑锁定得太紧而损坏构件。 从屋檐到屋脊,以屋脊点为中心点调整水平支撑,对齐屋梁,保持屋顶垂直。 总之,只有在所有组件的垂直度都调整完毕后才能锁定斜撑。

钢结构灌浆孔一般多大_钢结构二次灌浆_钢结构灌浆料

一般采用梁角撑与地面屋梁连接,吊装后采用螺栓与屋面檩条连接。 平台角钢采用膨胀螺栓固定,山墙角钢则从檐口至屋脊安装,最好固定在山墙檩条下的翼缘。

安装屋面、墙面拉杆、拉杆时,要及时调整檩条水平,纠正运输或堆放造成的檩条弯曲变形。

找平:檩条安装前,应对檩条支撑点进行测量、找平。 低点应适当提高。 檩条之间的高差应严格控制在±5mm范围内。

弹线:檩条的支撑点应按设计要求的支撑点位置固定,因此支撑点应在中心位置弹出(或画出)墨线,以便檩条安装定位,保证檩条的直线度,并按檩条布置图布置。

垂直吊装排列:将檩条按布置要求妥善捆扎后,用汽车吊吊至指定位置,然后按图纸及檩条规格排列檩条,保证合理堆放、正确排列(或在施工现场按图纸将各种规格檩条吊装到位,用滑轮吊至屋顶)。

搭接:安装人员应将按图纸要求布置的檩条用螺栓固定。 连接前应对固定点位置进行测量,确保间距、位置正确,直线度不大于6mm,高差不大于5mm。

(2)顶板、边板的安装

屋顶板纵向无接缝。 施工场地一侧的山墙端应预留用于屋面板生产和成品存放。 使用提升机将屋顶板运输到屋顶。 安装顺序应考虑有利于该地区的盛行风向,从厂房一端开始逐跨敷设。 屋面板施工顺序根据现场情况确定。

首先将第一块面板安装在山墙上。 当第一块屋顶板固定到位后,在屋顶屋檐上画一条连续的对齐线。 这条线和第一块屋顶板将成为后续屋顶板的指导参考。 为了快速安装和校正,安装过程中应定期检查每个屋顶区域,测量固定屋顶板的宽度。 在屋脊线(或板的顶部)和檐口(或板的底部)处测量一次,以确保没有移动或扇形,并确保屋顶板的平行度和垂直度。

本钢结构工程屋面板折弯件主要包括屋脊内外缘、封板及屋脊山墙檐口边缘等(注意施工顺序)。 这些彩板折弯件用铝铆钉与彩板连接。 弯管件应整齐、美观、防水。 全部固定好后,在一段区域涂上密封胶,然后轻轻擦拭,使之均匀。 防水板等防水点应全面涂密封胶。

1、顶板安装:

钢结构灌浆孔一般多大_钢结构二次灌浆_钢结构灌浆料

施工顺序:

施工顺序由结构满足条件的顺序决定。 正常的施工顺序是从屋顶的一端到另一端。

建设方案:

根据金属屋面系统结构及系统安装流程,本工程施工流程如下图所示:

檩条上设置人行通道,确保施工安全和进度。

安装时,使用吊车将板吊至屋顶(也可采用手动吊装)。 吊装带必须使用尼龙带或布带等柔性吊装带。 不允许使用钢带。 包装与捆扎带或包装之间应插入保护木条,防止板边变形。 搬运板材时应轻拿轻放,避免碰撞,严禁拖地,以免损坏板材。 安装前应先将板材表面清理干净,然后检查板材上是否有残留物。 如有残留,用清洁剂和水清洗残留物,并用干布擦去表面的水分。

面板的铺设方向必须与主导方向相反,并且在屋顶面板安装过程中必须随时拉紧螺纹,以防止累积误差。 屋面板安装过程中,必须同时安装屋脊盖和防水塞(或屋面板折弯)。 该板对集中荷载比较敏感,因此在施工屋面彩板时,施工人员不得聚集在一起,以免集中荷载对板造成局部损坏。 安装屋面板时,应边吊装边安装。 至少提升屋顶上的面板应在同一天安装。 对于非当天安装的面板,必须采取相应措施,防止坠落。

质量要求:压型板尺寸正确,表面洁净,无可察觉的凹陷和折痕,接缝平直,纵横搭接均为直线,接缝均匀整齐,严密无翘曲,并且没有错误的钻孔。

2、屋脊塞(或屋面板折弯)和屋脊板的安装:

定位线:以第一块屋脊板的起始基线为基准,确定屋脊塞(或屋面板向上弯)及屋脊塞两侧沿安装方向的安装控制线。

安装屋脊插板(或将屋面板向上弯曲)。 将插板与压型板接触处充分涂上防水胶,然后安装。 用防水胶将堵头密封,防止漏水,并按顺序安装后续堵头。 安装第一块屋脊板,并根据起始基线和控制线调整其位置。 在屋脊板上量出折弯防水罩的定位板,用剪刀剪下,用规定的铆钉将屋脊板固定在压型板上,用防水胶密封固定件,按标记的折弯进行折弯。 定位线使定位线弯曲并使水障弯曲。

3. 防水板、包角和伸缩缝盖的安装:

放出第一块的起始基准线,并沿安装方向确定板两侧的控制线。 安装第一片,根据基线和控制线调整第二片的定位,固定在固定板上,固定处用防水胶密封,防止渗漏。 在第一块板上测量并标记第二块板与第一块板的重叠定位线,在两块板重叠处涂上防水胶,安装第二块板并调整定位,固定固定件并涂防水胶密封。 ,依次安装第二块板及后续板。

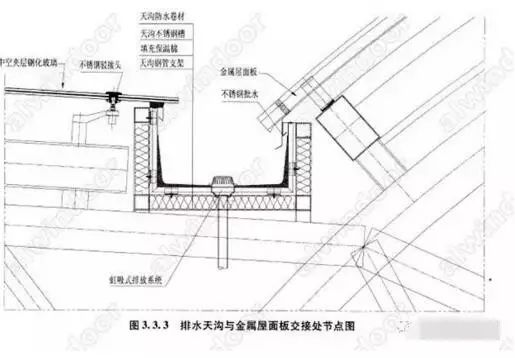

(3)天沟安装

钢结构灌浆孔一般多大_钢结构二次灌浆_钢结构灌浆料

本工程排水采用镀锌钢天沟,两段天沟连接方式为对焊。

天沟对焊。 在对接排水沟之前,打磨切割边缘。 对接时注意对接焊缝间隙不超过1mm。 先点焊,确认符合要求后再进行焊接。 为了提高施工效率,可以将几段天沟在地面组装在一起然后安装,这样可以大大减少高空作业,提高天沟拼接质量。

打开排水孔。 安装一段天沟后,在设计的排水孔中间钻几个孔,防止天沟内积水影响施工。 天沟相应部位的板安装完毕后,必须及时开设排水孔。 正式的天坑是用岩心钻或切割机钻出的。

(4)墙板安装

原则上,墙板采用工具式外部移动铝管脚手架或简易吊架施工。 安装时应注意水平、垂直方向的运行偏差,保证水平、垂直方向平直。 同时,安装上墙板时,用方木支撑下墙檩条并进行审查。 在安装外墙板之前,先安装墙体系统的上部防水板、门窗的侧面防水板以及与砖墙交接处的修边。 墙板安装完毕后,安装下防水边和阴阳角。 板等

(5)油漆施工

钢架焊接完成后,油漆施工队进入现场进行现场油漆。 喷漆前,必须对部件进行清洁和抛光,以确保焊缝光滑。 然后涂上防锈底漆,等待24小时后再涂面漆。 其他施工程序与工厂喷漆程序相同。

(六)门窗工程

门窗洞口形成后,门窗施工队应审核现场洞口尺寸,并根据实际测量数据制作门窗。 按照先窗框、后窗扇的顺序安装。 当窗框与洞口之间的缝隙较大时,胶合前应先用发泡剂填充。 玻璃胶应涂抹到位、均匀,以保证良好的密封性和视觉质量。

4、竣工验收

竣工验收准备:按照规范和设计要求编制资料; 施工质量检查按照先班组检查、后项目部检查、最后总包商、监理人和业主检查的原则进行。 发现工艺不合格的,必须及时整改。 相同的问题不应带入下一个检查程序。

组织竣工验收:邀请当地质检站会同五方对工程数据和施工质量进行验收。 After passing the acceptance inspection, complete the work of binding and archiving the data.

Today's merchant recommendation

Today's business opportunity recommendations

钢结构灌浆料_钢结构二次灌浆_钢结构灌浆孔一般多大

钢结构二次灌浆_钢结构灌浆孔一般多大_钢结构灌浆料

钢结构灌浆孔一般多大_钢结构灌浆料_钢结构二次灌浆

查看更多 >>

推荐产品

在线咨询
微信咨询
联系电话
13485538018
返回顶部
