上一节我们讲了地脚螺丝的工程量结算流程。 本节延续上节,与大家分享地脚螺丝清单的编制以及清单价格构成的分析。 由于各地的信息价格、人工成本等存在差异,本节内容主要是与大家讨论清单和价格组成部分。 内容仅用于分享我的工作经验。 如有不准确之处,欢迎提出。 讨论更正。
1. 清单的准备
本部分采用新店造价软件编制清单。 不同地方使用的软件不一样钢结构安装工程量清单钢结构安装工程量清单,所以总体思路应该不会有太大差别。
配额项目的清单和挪用

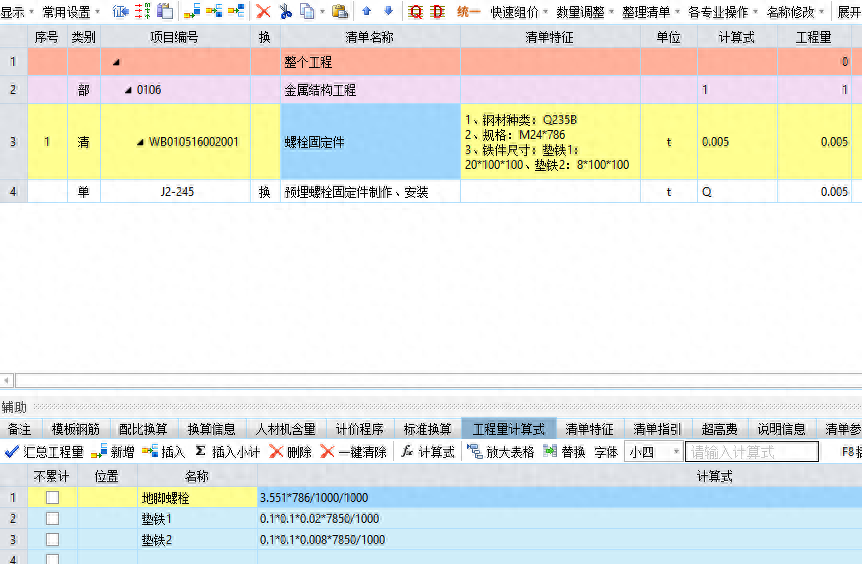

在编制清单时,主要要注意的是清单的选取一定要准确。 在本节中,选择螺钉紧固件。 列表特征主要包括三个主要内容。 在实际项目中,必须完全按照图纸来表达。 您还可以在软件中列出工程量估算公式的详细信息,这将有助于可能涉及的审核方进行检测和验证。 名额按照名单进行转让。 这里请注意一个细节。 您可以根据清单对应的配额,将制作和安装分成两个子项目。 作弊时要小心不要丢失物品。 前面介绍预嵌入的时候我会详细给大家解释一下。
2、价格构成分析
第一步清单编制完毕并确认无误后,下面是比较重要的价格组成部分。 最终预算仍执行在成本中。
人才与机器集中度分析

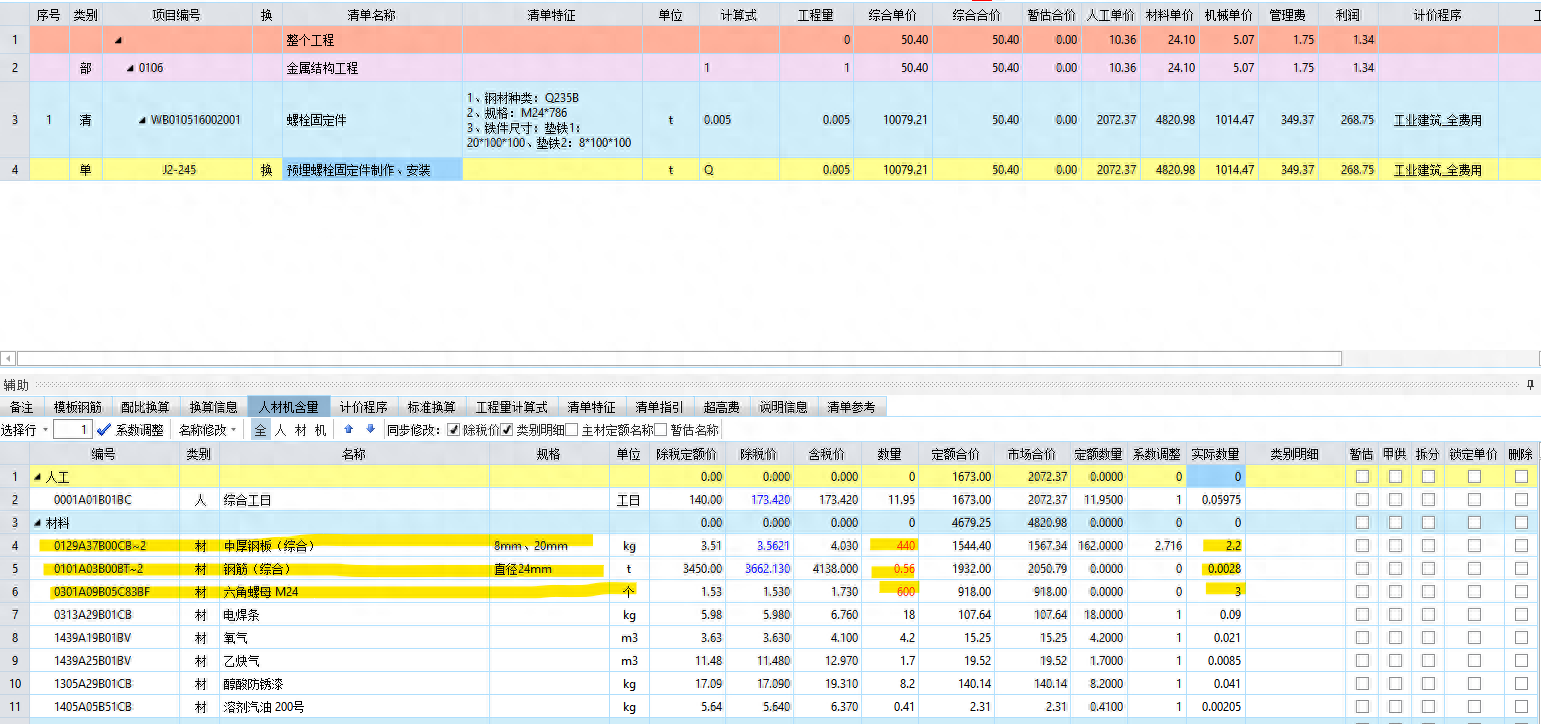

上节分析地脚螺丝的重量时,需要注意的是,一套地脚螺丝的材料组成为:一颗24mm半径螺丝+垫圈1+垫圈2+三个螺栓(2个紧固螺栓+1个调节螺丝),所以上图中的材料需要相应列出。 垫圈为中厚板,螺钉为半径为24的钢筋,螺母为六角高强度螺栓。 配额中的具体数量为0,所以我将实际数量记录为工程数量(虽然这里有一点问题,通常是配额集中,但考虑到损失,因为没有螺丝和钢筋)材料,我减少了辅助材料(当固定量显示为0时,实际浓度自动调整)。
3、价格调整
到了第二步,一套地脚螺丝的价格已经基本确定,而且各地的价格都有所不同,所以价格需要根据要求进行调整。 一般以当地某月的信息价格作为统一报价的依据。 如果发现价格信息不可用时可以使用询价。 对于此次价格调整,这里不再做进一步解释。
这里解释一下:如果你熟悉钢结构的价格,或者有公司自己的成本数据,你可以在标价下来后根据实际情况分析准确性。 也可根据实际项目数据进行局部调整。 例如,在结构复杂、场地条件较差、地理位置偏远的地方,当人工成本远低于固定价格时,可以与对方沟通做出调整等措施,增加价格过高的风险。 。
以上就是本节的内容。 下一节将分享预埋工程量估算和清单价格编制(厚板+钢筋法)。
