某工程钢结构施工方案
施工方法
1、施工工艺安排
(1)屋面:彩板进场——施工平台施工——天沟安装——下板安装——保温棉铺设——屋面板安装——屋脊盖安装——山墙防水安装——天沟防水——零星部署
(2)墙面:彩板进场——施工平台施工——墙面布线安装——保温棉铺设——内墙板安装——防水件安装——门窗包安装——工程验收
2、钢结构彩板:
2.1 天沟安装
厂房轴距6m,跨天沟分为两段。 使用焊接接头。 为了避免焊接时变形,在接头处先采用间接点焊钢结构屋面专项施工方案,待接头完全平整后再进行满焊。 检验合格后,依次吊装、焊接。
2.2 屋面板施工方法

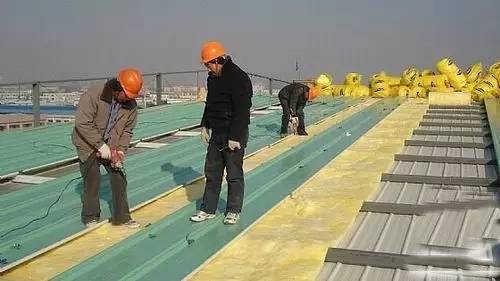

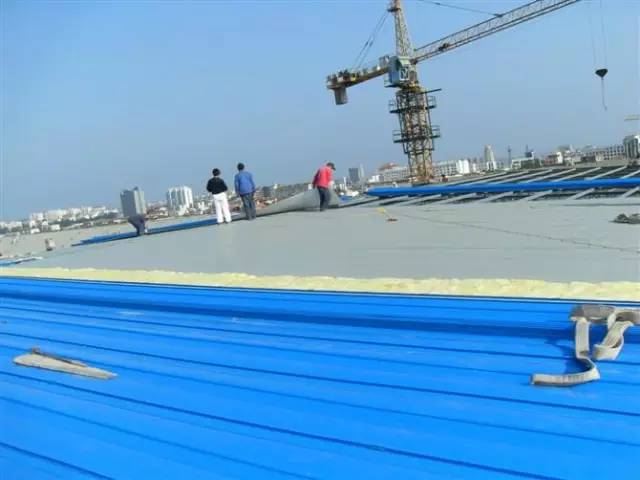

屋顶底板为Q900型板。 施工时,先将底板固定在檩条表面,然后铺设岩棉保温层。 从轴 16 到轴 1。
铺设岩棉时,同时铺设屋顶顶板。 安装屋面板时,应注意板的水平平整度。 在铺设第一块之前钢结构屋面专项施工方案,使用钢卷尺测量女儿墙到钢梁的平行尺寸。 和位置。
铺设3-5片屋面板时,应测量屋脊、檐口的宽度是否一致,保证屋面平行,最大坡度不超过规范20mm。
2.3 山墙浸水及屋脊盖施工方法

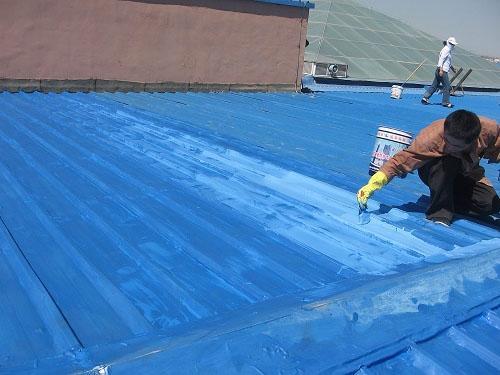

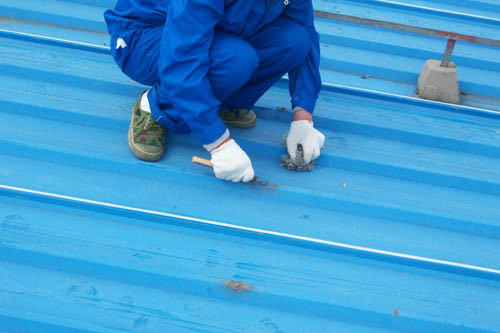

屋面板安装完毕后,先对屋脊檐口进行防水处理,然后安装屋脊盖。 安装屋脊盖时,搭接部分的长度不应小于100mm,并用铆钉连接。 完成后,在所有暴露的铆钉上涂抹密封剂。
2.4墙面彩板安装方法
安装墙板时,先安装外墙板,并将外墙板固定在檩条外侧。 第一块外墙板固定后,进行超平、超平,将防水板下部校直、找平,然后依次安装外墙板。 安装后应铺设保温棉,防止保温面下垂。 外墙板上应大面积铺设岩棉钉,以保证保温表面固定,不下垂。 内墙板应固定在檩条内侧,并与保温面交替铺设。 其方法与外墙相同。
天沟防水处理
不完整的修补
工程验收
它是上、中、下关节角Chi II型板。 中间接头采用压边板连接。 每个跨度都可以独立安装。
质量保证措施
1、工人进入现场首先接受三级教育。 每天上班前强调施工作业要点,加强质量意识教育。 每道工序施工前必须对工人进行详细的技术讲解。
2、项目所需的所有材料和设备必须有合格证或材料证明书。 各种证书应登记在清单中,并与实物进行验证。 如果没有此文件,验收或施工可能会被拒绝。 如有疑问,应检查标识,并在测试合格后使用。
3、运输、堆放、吊装时严禁彩板变形、涂层剥落。
4、彩板成型后,涂层、镀层不应有肉眼可见的裂纹、剥落和划痕。
5、彩板成型后,表面应洁净,不得有明显凹凸、皱纹。
6、彩板、防水板、角板等应固定可靠、牢固,防腐涂料和密封材料应铺设良好。
7、山墙防水板距侧屋脊250mm,沿屋面坡度开10mm×15mm防水槽。 其次,防水板法兰与槽钢的连接处用M6膨胀螺栓连接固定,外露的膨胀螺栓用密封胶密封。 治疗; 用自攻螺钉将与屋面板的连接处固定在屋面板支架上,并用全长挡水胶带对防水板与屋面板的连接处进行防水处理。
8、彩板安装应平整、平直,板面不得有施工残留物和污垢。 檐口应平直,不得有未经处理的错钻孔。
9、项目管理部门及其他作业班组应严格按照批准的技术文件进行施工,不得随意更改。 现场技术人员和质量检验人员有权检查实施情况,对违反规定措施的施工方法及时纠正。
10、如发现原施工技术存在缺陷,应由现场技术负责人提出修改意见,经原审批部门批准后,以技术联系单的形式通报变更情况。
11、施工人员可以对经批准的技术措施提出合理建议。 经原审批部门批准后,如有变更,以技术联系单告知。
12、业主或设计单位提出的图纸修改或材料替换,应有正式的变更图纸或通知。
13、如因施工需要或合理化建议发生变更,项目管理部将以技术联系表的形式提交给业主,收到正式答复后方可实施。
14、施工中出现问题,如需向上级技术部门咨询,方案确定后将正式通知。
15、施工人员、质检人员、班组长应及时、认真做好各项施工记录,如实反映施工情况。
16、严格按照《钢结构工程施工质量验收规范》GB50205-2001和《钢结构高强螺栓连接设计、施工及验收规范》JGJ-91进行施工技术管理。
17. 交货技术文件
钢结构安装工程竣工后,应按照公司技术文件规定和GB50205-2001《钢结构工程施工质量验收规范》的要求,与施工单位共同编制竣工资料。
成品保护
1、成品件及各种成型配件应存放在平坦的地面上,并有防雨雪措施,并应用强度足够、材料柔软的支撑物牢固支撑。
2、压型金属板水平运输时,应采用刚性材料架运输。 不得将其拖到任何地方。 垂直悬挂时,应使用带垫子的吊带。 应多点绑扎,吊带受力时应尽可能垂直。 搁置时应平稳轻放,避免与异形金属板碰撞。
3、压型金属板在运输和施工过程中,不应与未经防腐处理的铁构件接触。 钢板切割、钻孔时会产生铁屑。 这些铁屑一定要及时处理,不能放置过夜,因为铁屑在潮湿的空气条件下或者阴雨天会立即生锈,在钢板表面形成一片片的红色锈斑,这种情况很有可能发生。 很难去除。
4、压型钢板屋面的施工荷载不宜过大。 施工时工人不得聚集在压型钢板屋面上,以免集中荷载过大,造成板面损坏。 当成品压型钢板上必须堆放钢筋、工具或其他重物时,应堆放在钢梁上方,并在压型钢板的波纹槽处放置方木。 方木的高度应超过波高。
5、钢结构进行防腐、防火二次涂装时,应覆盖周围压型金属板表面,以免沾污。 压型金属板安装完毕后,应将已安装的型材覆盖后再进行后续施工。 金属板,避免在上面行走和拖拉货物。
