1、钢筋安装施工准备
现场开始绑扎钢筋前,应先清理垫层和模板内的垃圾。 绑扎时钢结构主梁与次梁节点,首先在模板上标出钢筋的位置线:底板钢筋应在垫层上标出; 墙板钢筋应在模板上进行标记; 柱箍筋应在两条对角线上进行标记,梁箍筋应在竖立肋上的标记点上。
模板工作面清理干净后,整体交付给钢筋团队。
2、钢筋锚固要求

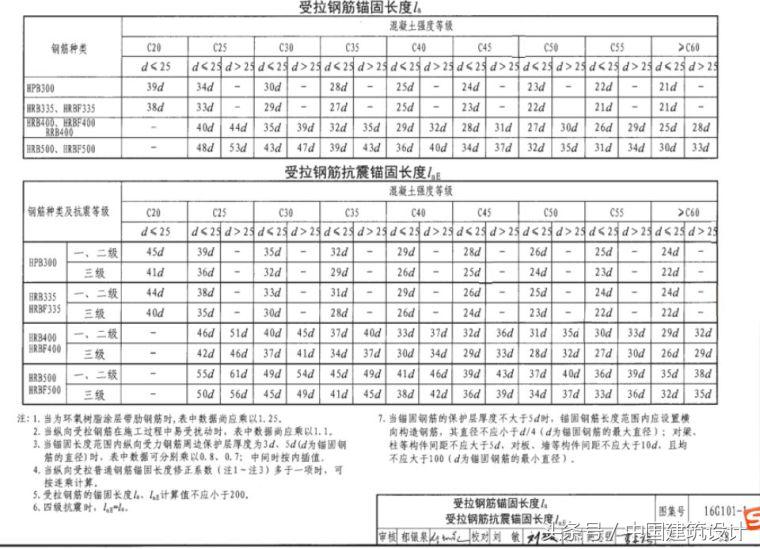

受拉钢筋的最小锚固长度La和抗震锚固长度LaE应符合16G101-1规范的要求:
3、柱钢筋安装
(1)柱钢筋绑扎

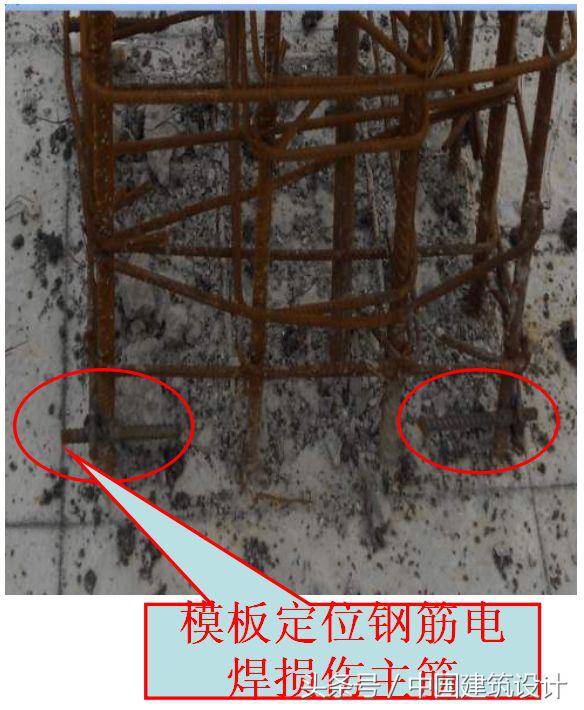

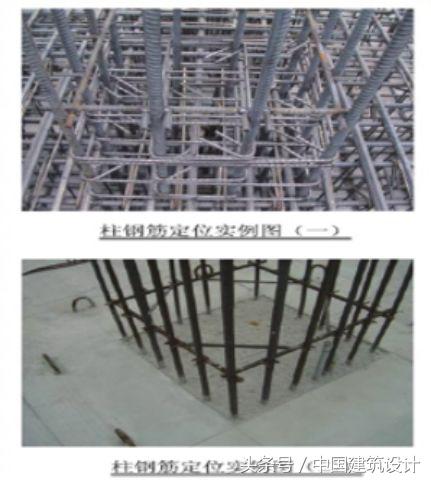

1、在楼板混凝土上弹出立柱定位控制线,检查立柱的位置。 主筋偏差超出规范范围时,应及时报告。 技术负责人制定处理方案后,按照处理方案进行施工。 您不得在现场自行操作。 处理。
2、设置柱箍筋:根据图纸要求的间距计算每根柱的箍筋数量。 先将箍筋套在从下层伸出的搭接钢筋上,然后焊接柱钢筋,箍筋接头(搭接钩)应错开在四个角处的纵向钢筋上。
3、画箍筋间距点:在焊接柱的竖向钢筋上,按照图纸要求用粉笔画出箍筋间距点。
4、柱箍筋绑扎:根据标记的箍筋位置线,将设置好的箍筋向上移动,从上到下绑扎。 建议使用带扣装订。 箍筋应与主筋垂直,箍筋角点与主筋的交点应系紧。 主筋与箍筋非角部的交点宜扎成梅花形。 箍筋搭接钩应沿柱立杆错开,并绑牢。 柱上、下端箍筋应加密,加密区域长度及加密区域箍筋间距应符合设计图纸要求。 当设计需要箍筋用拉杆时,拉杆应钩在箍筋上。

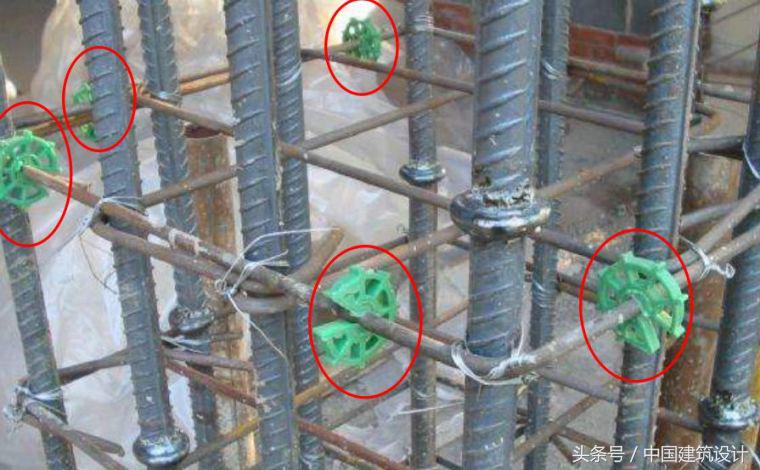

5. 安装柱垫片:柱使用塑料垫片。 纵、横向间距不大于800mm,横向间距不小于2。

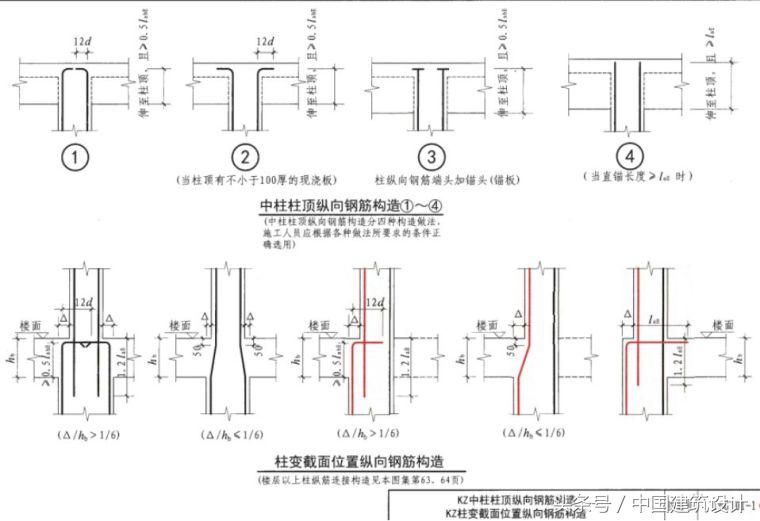

(2)加长纵肋的正确方法

(3)柱钢筋偏置处理节点

结构柱钢筋内挠度处理节点 结构柱钢筋柱外挠度处理节点

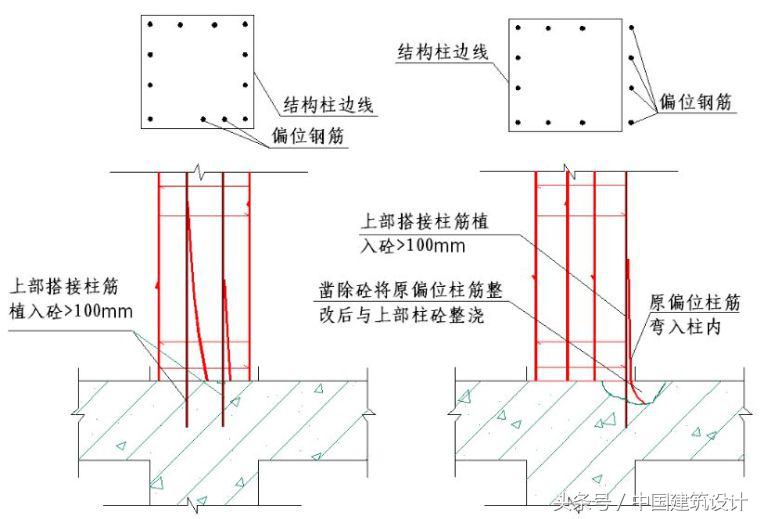

注意:如果地下室柱钢筋偏移到柱外,则不能弯曲柱筋,适当增大柱尺寸,并用混凝土包裹柱筋。
(4)变截面柱的结构要求

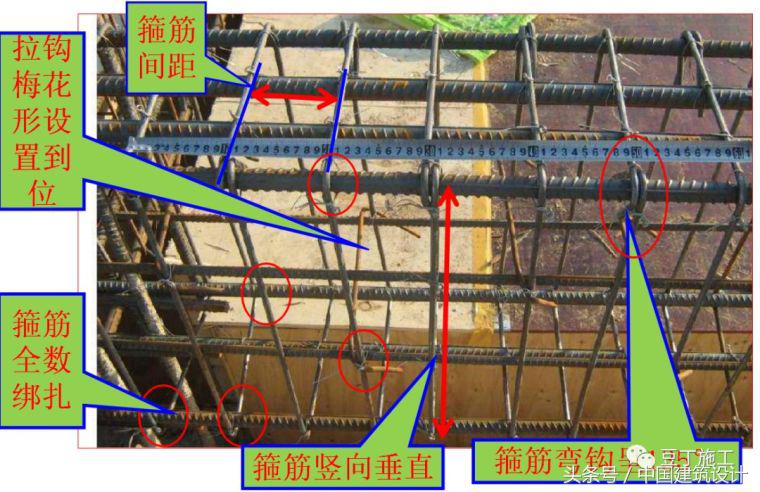

(5)柱箍筋致密结构要求

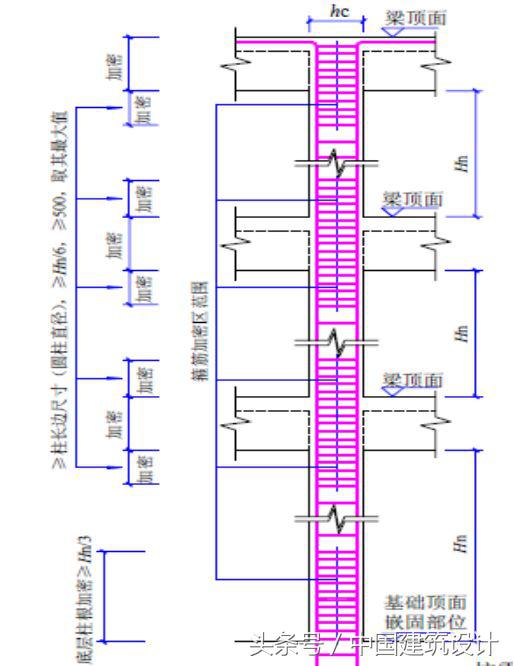

(6) 柱箍筋密度区范围
(7) 核心箍筋要求方法
(8)加强保护层垫板安装要求
围绕柱对称

(9)柱纵筋焊接连接要求

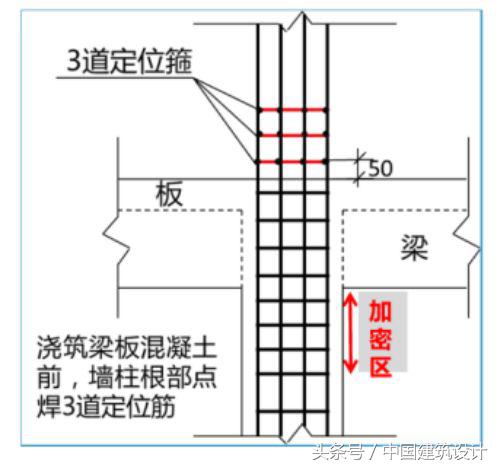

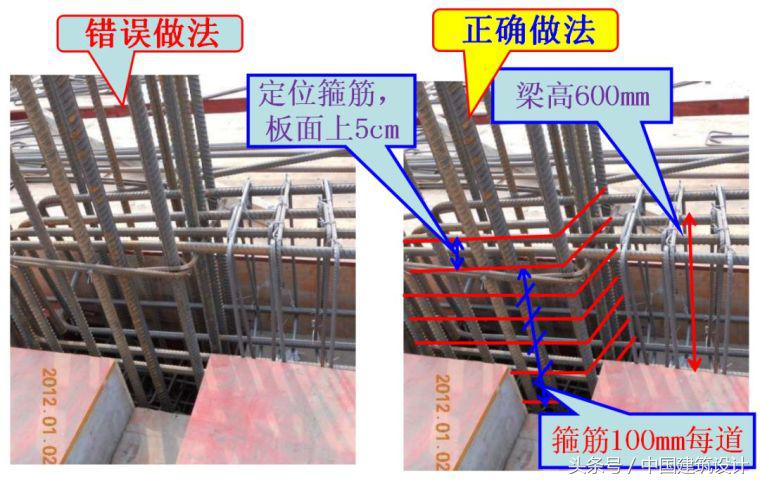

(10)定位箍设置要求

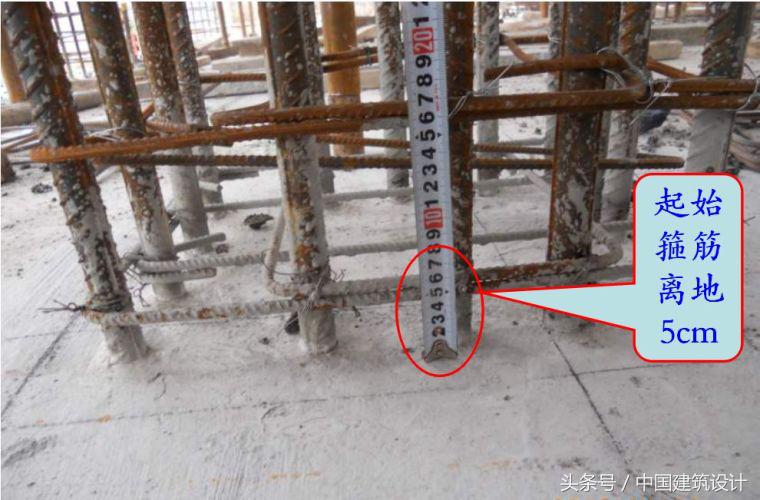

起始箍筋距地面约50mm,柱纵筋、梁筋绑扎牢固。
(11) 柱的起始箍筋
4、墙体钢筋安装
1、在楼板混凝土上弹出墙体和门窗洞口的位置线,并再次校正预埋钢筋。 如有位移,用柱主筋处理。
2、配电条在墙上的放置顺序:先用定距夹将竖条绑住,然后将所需的竖条配电条放在墙柱旁边的墙上,并与墙柱稍微固定。 然后将水平分布筋用定距卡绑好,然后将水平分布筋从上到下固定在墙上。 最后固定纵向分布筋。

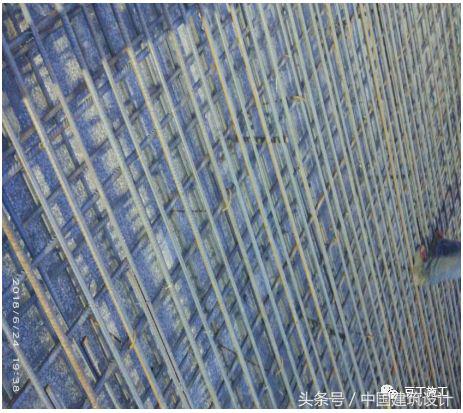

3、墙体钢筋为双向受力钢筋。 所有钢筋交叉点均应逐点绑扎,其搭接程度和位置必须符合设计图纸和施工规范的要求。 为保证混凝土浇筑时墙体钢筋不发生移位,拟在每层楼顶设置用A8钢筋焊接而成的墙体钢筋定位架,用于定位两层之间的相对位置。层墙钢筋和定位单根钢筋。 位置。
4、为保证门窗洞口标高位置正确,在洞口竖肋上画标高线。 门窗洞口必须按设计要求用连梁钢筋绑扎,锚固件入墙长度必须符合设计要求。 另外,与其他工种配合安装预埋管件、预留孔等时,其位置和标高应符合设计要求。
5、墙体加固垫采用塑料垫,呈梅花形排列,纵横间距不超过800*800mm。
(1)剪力墙施工方法

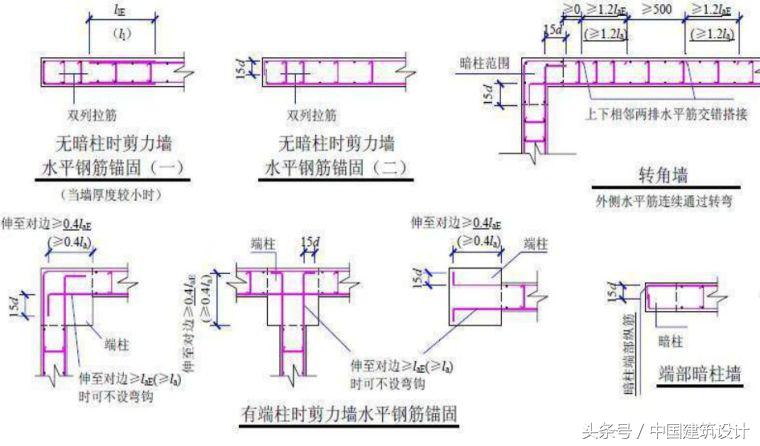

(2)墙端板与柱的锚固结构
(3) 剪力墙的标准做法

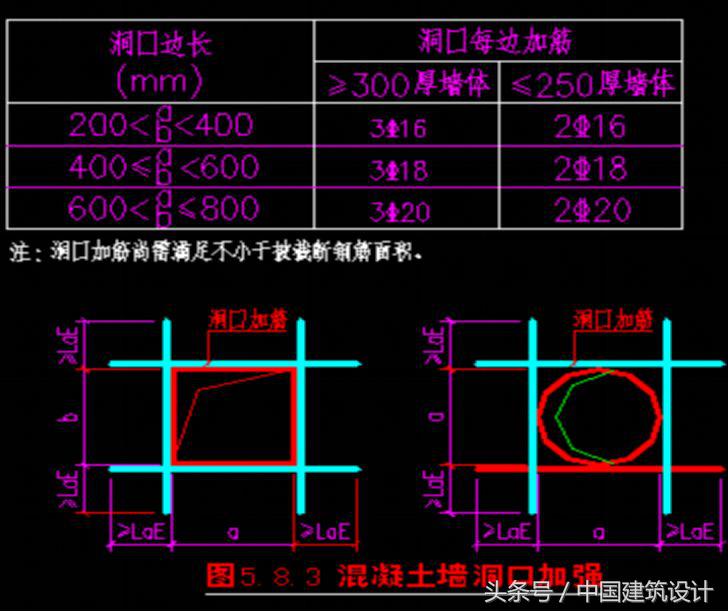

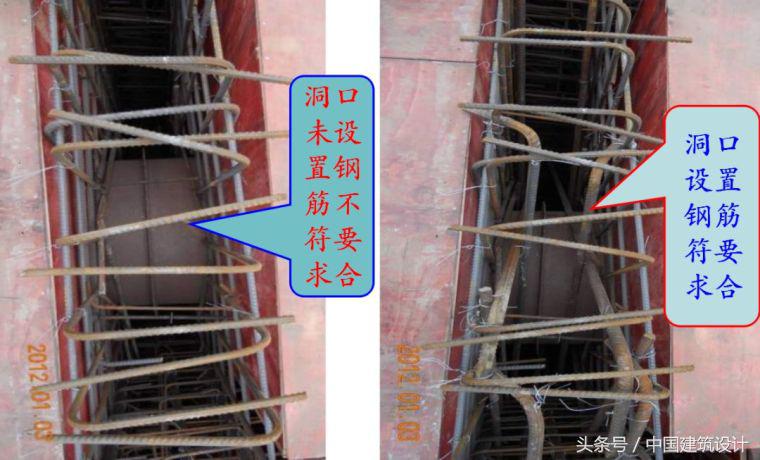

(4)墙、板上留孔,加强钢结构
5、梁钢筋安装
1、先系梁钢筋,后系框架梁,后系非框架梁,先系主梁,后系次梁,先系小跨梁,后系高跨梁。
2、首先将梁钢筋从下往上穿入,并在主梁钢筋上画出箍筋间距,然后设置梁箍筋,然后按照画出的间距将箍筋一根一根分开。

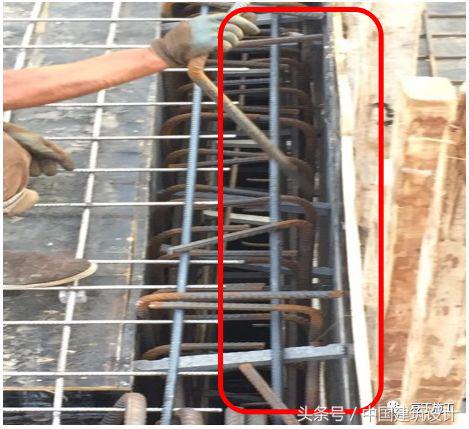

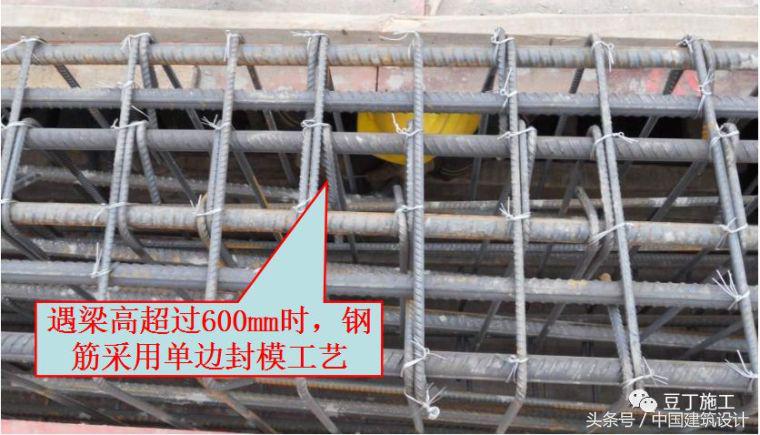

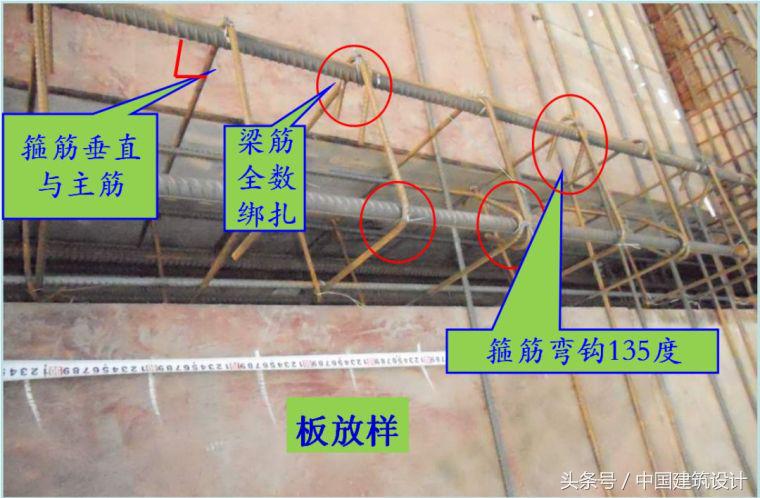

3、梁上部绑扎纵筋的箍筋采用肘节法绑扎。 搭接处箍筋的钩子应交错系在梁上。 梁端第一箍筋宜距柱节点边缘50mm设置。 梁端与柱相交处的箍筋应密集,其密集区的间距和长度必须满足设计要求。

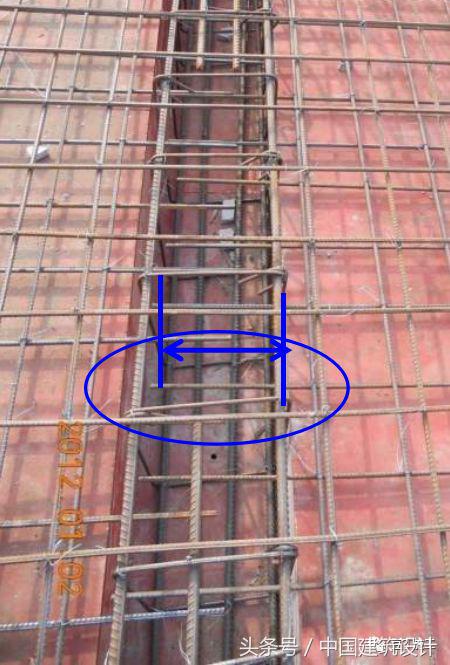

4、当节点处钢筋穿插很密时,应特别注意梁顶面主筋间净距按主筋间最小净距取30mm。
5、当主筋为双层时,两层钢筋之间可采用水泥预制条作为垫块。 水泥预制条的行距应≥1.5m且不小于2。

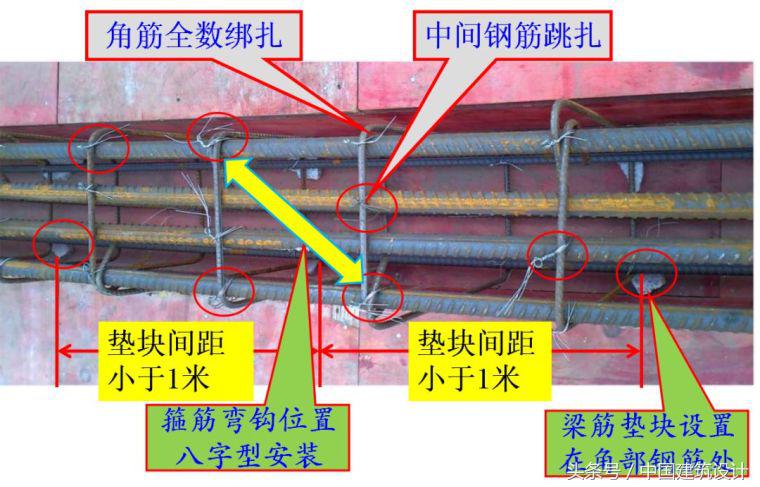

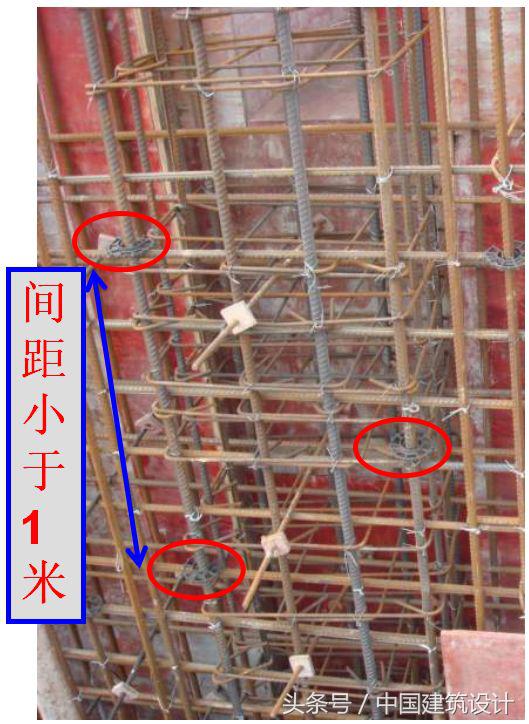

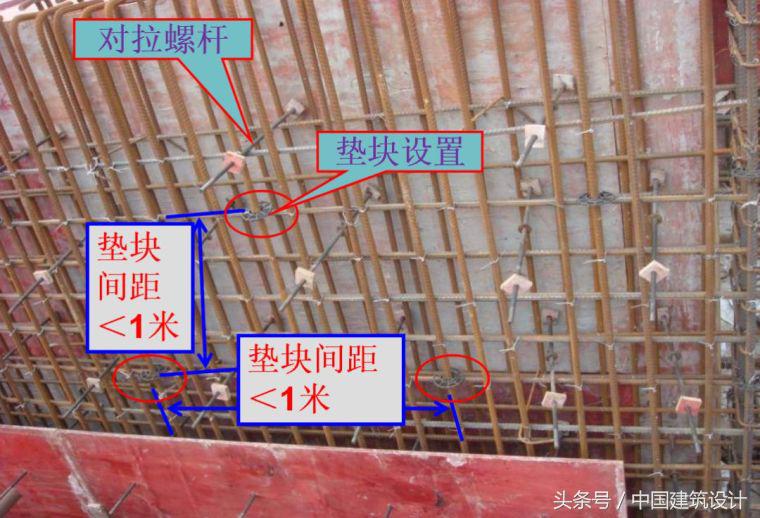

6、安装垫板:在主、次梁箍筋与主筋的交汇处放置大理石垫板。 垫板之间的间距不应超过800mm。 梁两侧采用塑料垫板,纵横间距不宜超过1000mm。

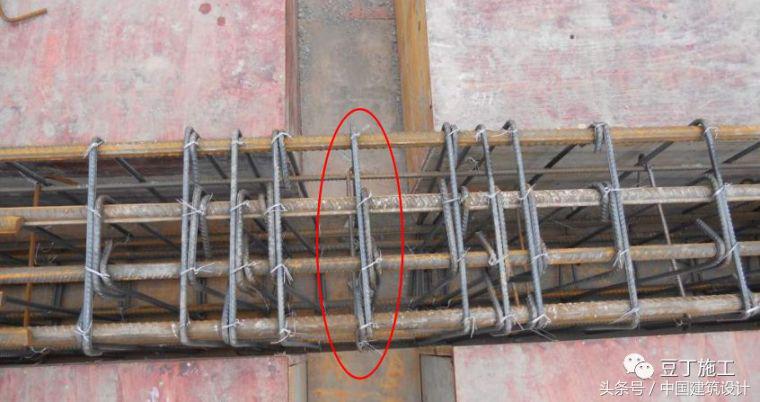

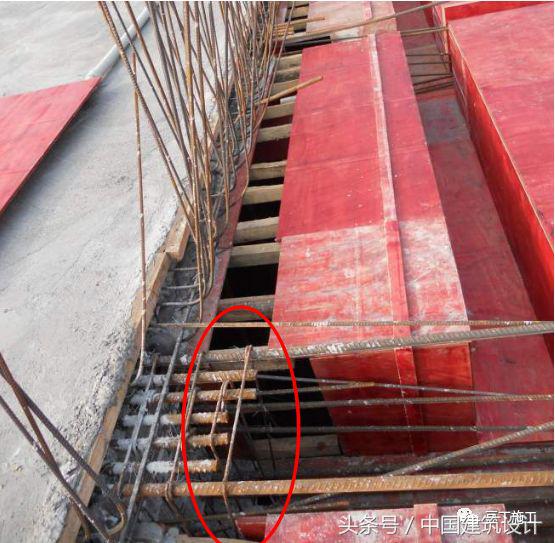

7、绑扎梁钢筋时钢结构主梁与次梁节点,应防止水、电管道抬升或压下钢筋。 梁钢筋验收前应防止防雷接地,并将其端部或主、次梁交叉处焊接牢固。
(1)梁箍筋安装前的标记和定位
(2)梁筋的标准安装

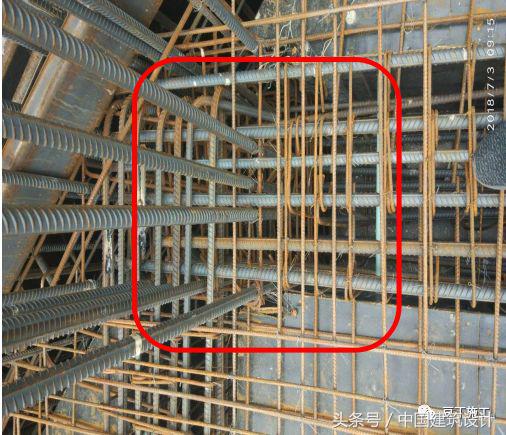

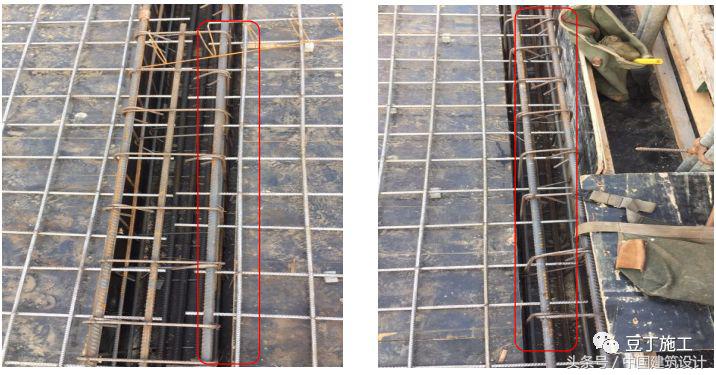

(3)主次梁交接处核心箍的设置

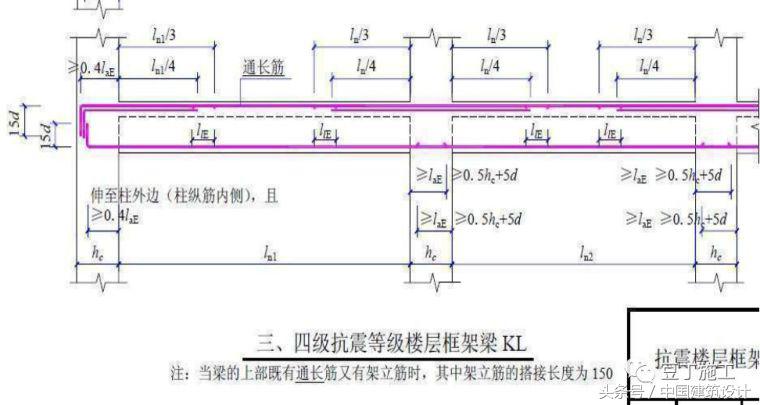

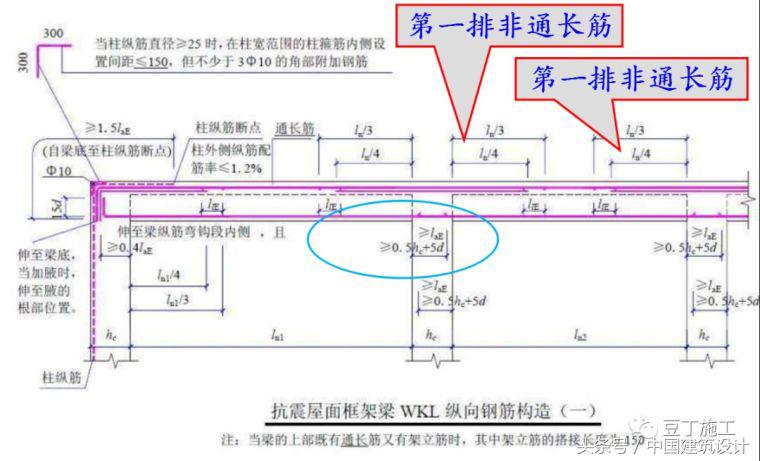

(4)梁纵筋伸出位置的结构要求

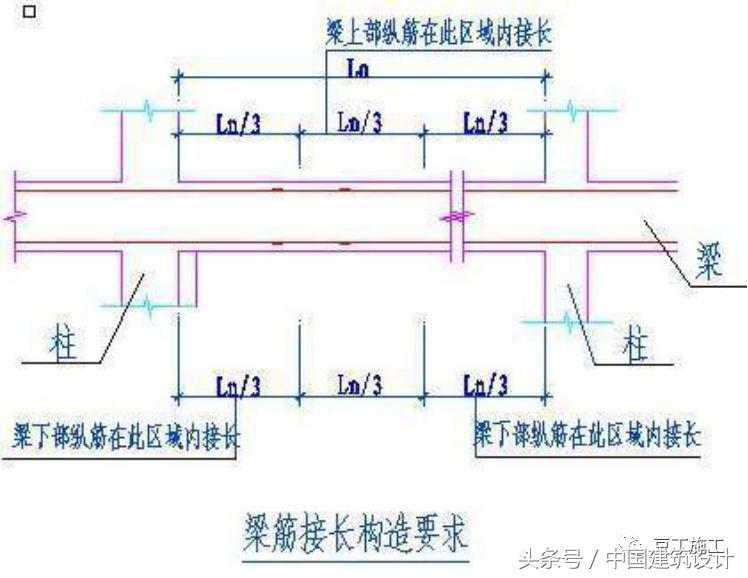

梁上部纵筋长度必须在跨中Ln/3范围内,梁底部纵筋长度必须在Ln/3范围内在墙和柱支撑处。
(5)梁纵筋结构要求
(6) 屋面梁节点标准做法
(7)梁钢筋标准安装
(8)梁纵筋加长方法错误
同截面长度面积大于50%
(9)梁钢筋绑扎(不合格)
(10)梁底筋标准绑扎(合格)

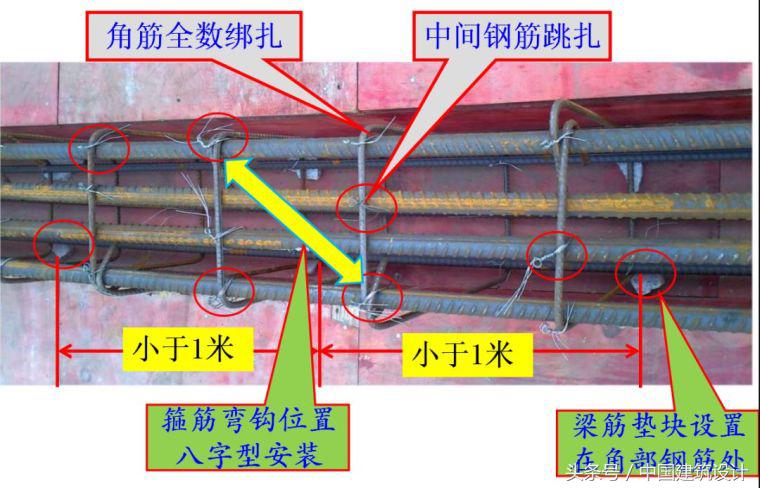

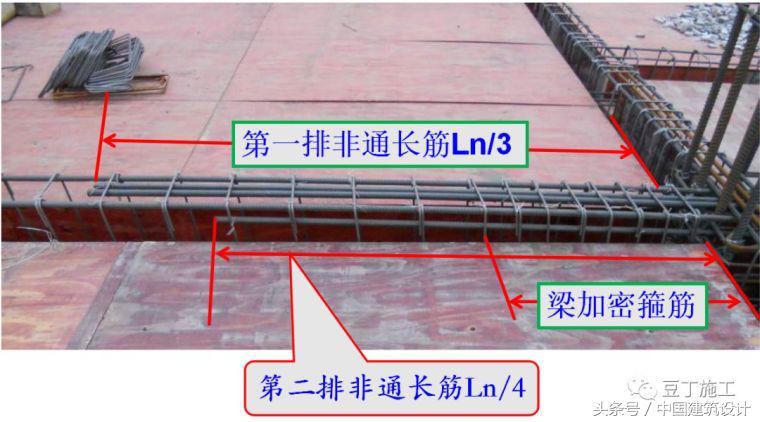

梁底板角筋全部绑扎,中间纵筋跳扎,挂钩设置到位。
(11)梁钢筋间距要求
梁上部纵筋净距:≥30mm,且≥1.5d;
梁下部纵筋净距:≥25mm,且≥1.0d。
6、板筋安装

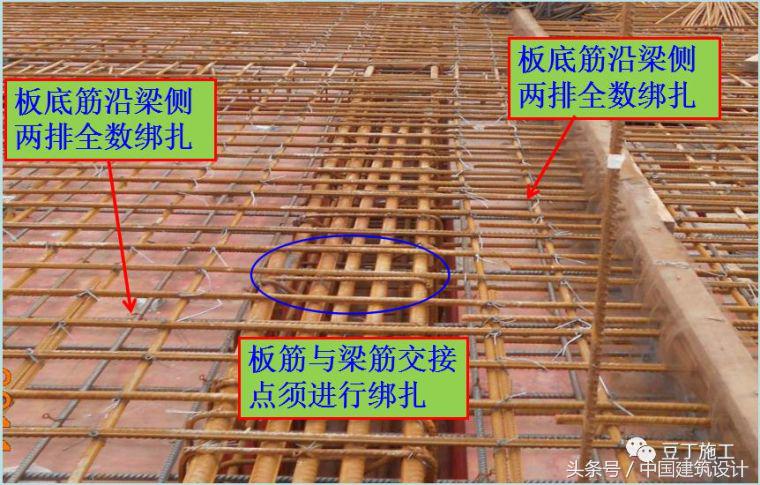

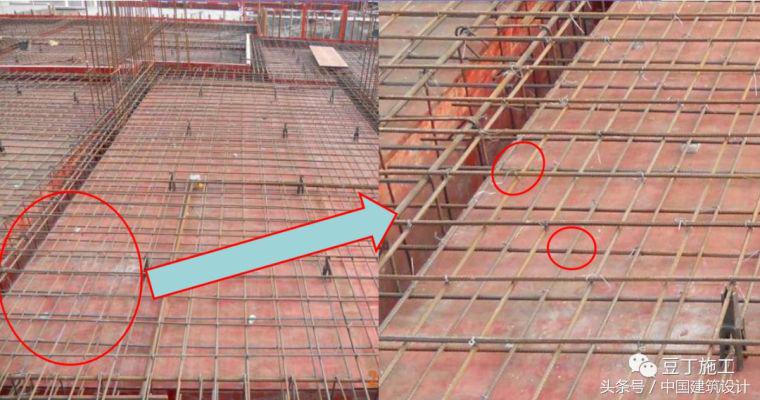

1、清理模板上的杂物,用粉笔在模板上标出主筋,分配筋间距。 按标注间距布置主受力筋,再布置分布筋。 预埋件、电气导管、预留孔等应及时安装。 当现浇板中有板、带梁时,应先将板、带梁的钢筋绑扎,然后再放置板钢筋。 绑扎板底筋时,应检查两端是否伸入梁内。 绑扎板筋时,一般采用直扣或八字扣。 除外两根钢筋的交点应完全绑扎外,其他点均可采用交错绑扎方式。 每个交叉点必须绑扎负弯矩钢筋。

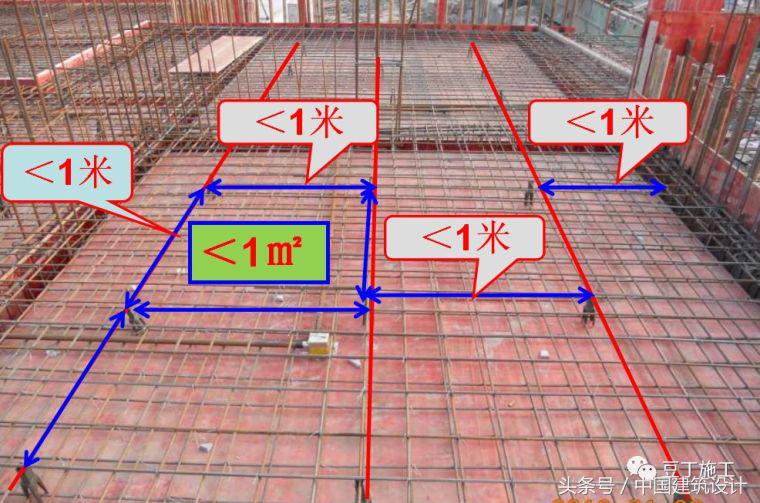

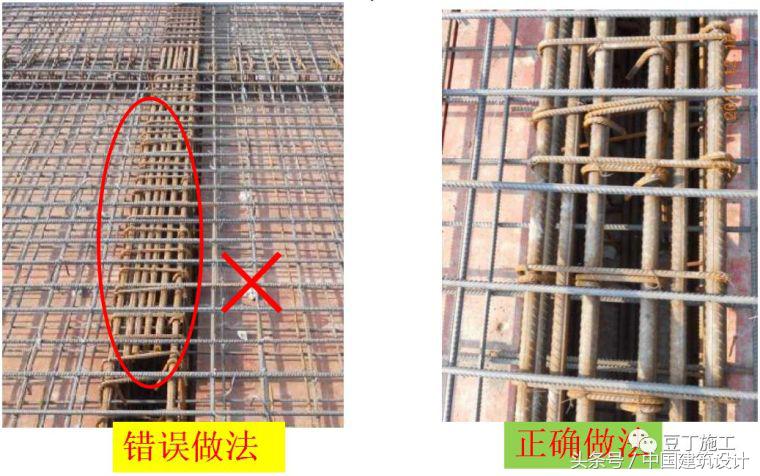

2、面筋制成的成品马凳,马凳之间的距离不得大于1000mm*1000mm。 只有这样,才能组织钢筋隐蔽验收。
3、板下肋垫纵横间距不宜超过800mm*800mm,并应呈梅花形排列。
4、捆扎板材钢筋时,应防止水、电管道抬升或压下钢筋。
5、板材钢网绑扎完成后,应注意板材上部的负筋,防止被踩踏; 特别是雨篷、悬挑、阳台等悬臂板,必须严格控制负筋位置,避免模板拆除后断裂。

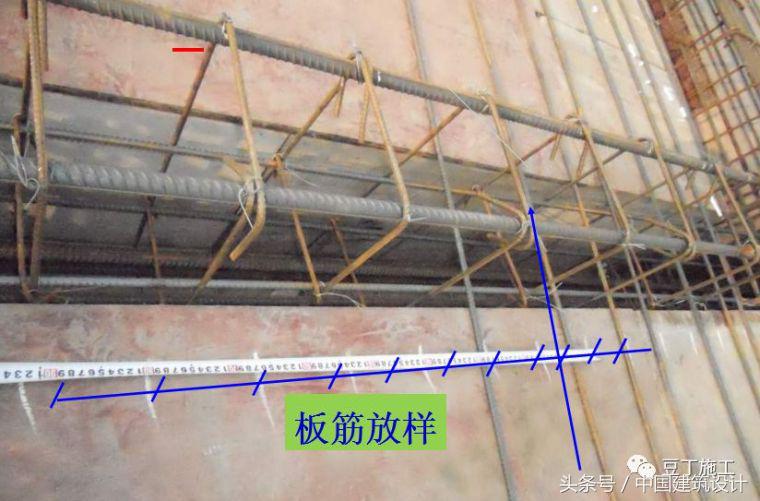

(1)板筋安装前放线

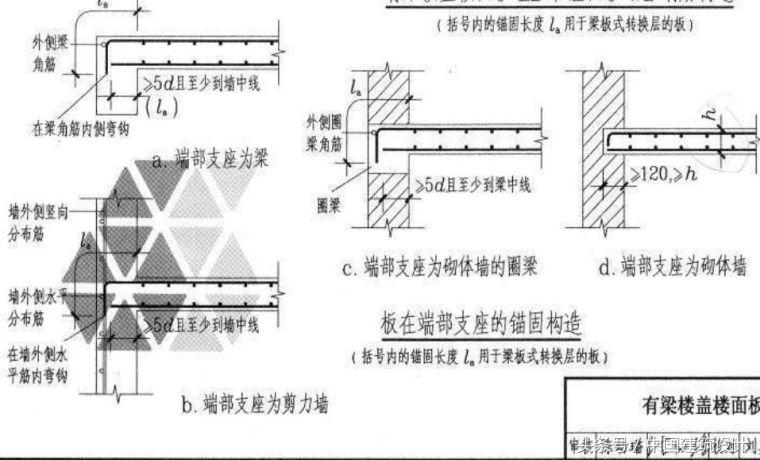

(2)楼板中纵向受拉钢筋的绑扎和搭接要求

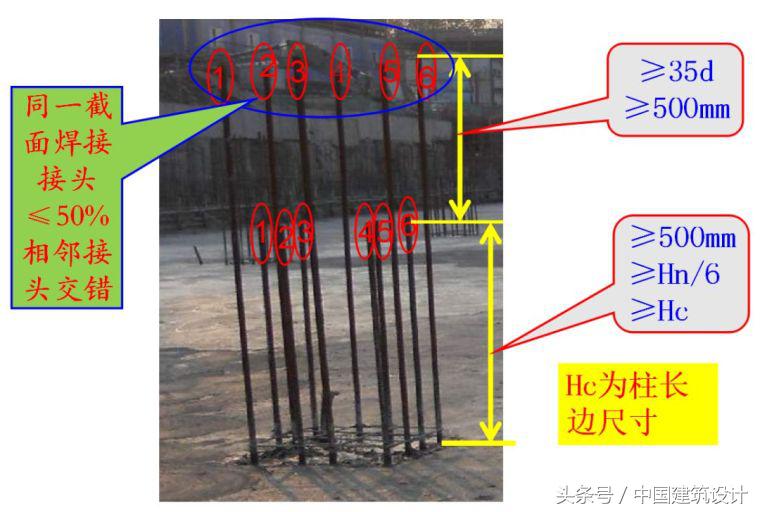

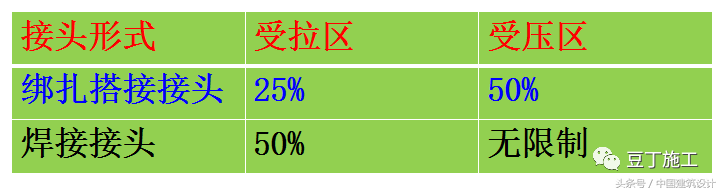

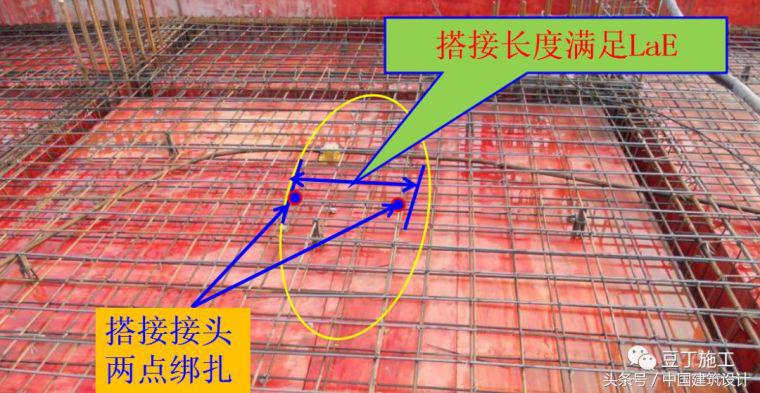

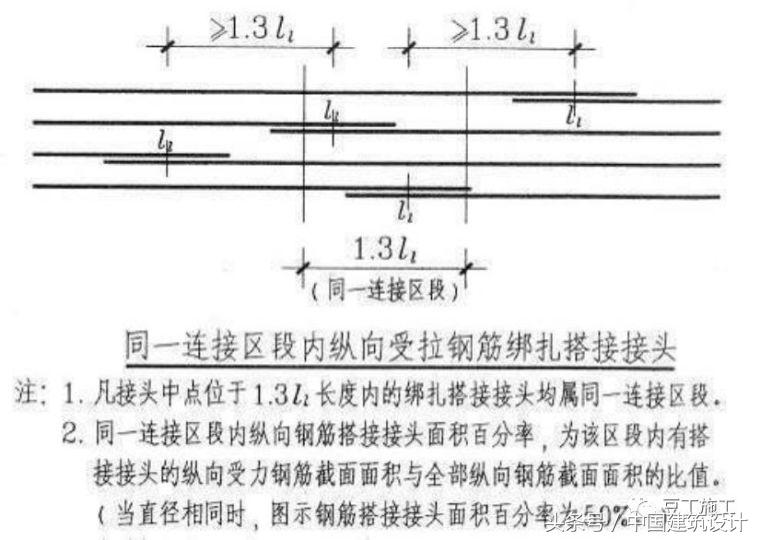

所有延伸接头均相互错开。 采用焊接接头时,有接头的受力钢筋从任意接头中心至钢筋直径的35mm且不小于500mm的截面的截面积应占总截面。 -受力钢筋的截面积。 百分比如下:
(3) 板的下肋在梁支撑处正确重叠
深入梁的长度≥1/2梁的宽度且≥5d
(4) 板上肋跨中搭接
楼板下部钢筋搭接在梁支撑中,楼板上部钢筋搭接在楼板上。 搭接接头确保两个绑扎点。
(5)楼板加强筋长、短跨位置
双向板下钢筋:短跨度钢筋布置在下排,长跨度钢筋布置在上排。 双下板上部钢筋:短跨度钢筋布置在上排,长跨度钢筋布置在下排。
(六)强化马凳标准设置要求
马凳标准设置示例
(7)板筋绑扎标准要求
梁两侧第一排、第二排板筋必须全部绑扎,其余部分必须按梅花图案绑扎。
7、工程项目常见问题
两侧的加强筋分布不均匀

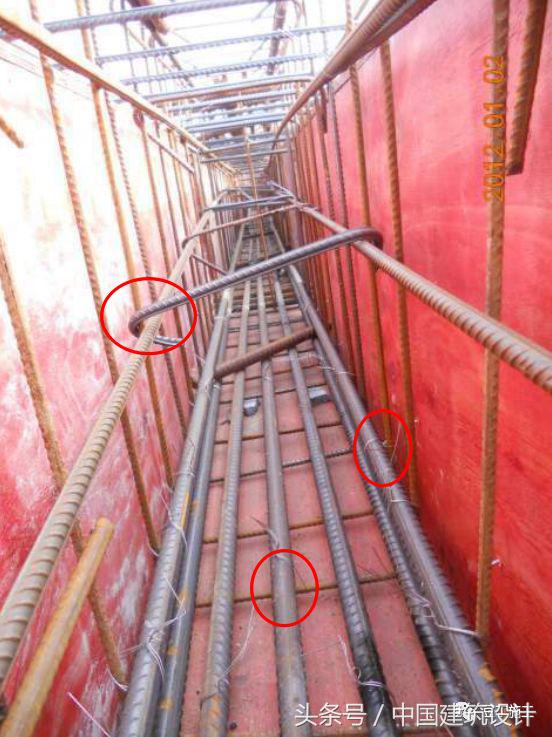

垂直墙钢筋锚固长度不足
柱锚固被切断

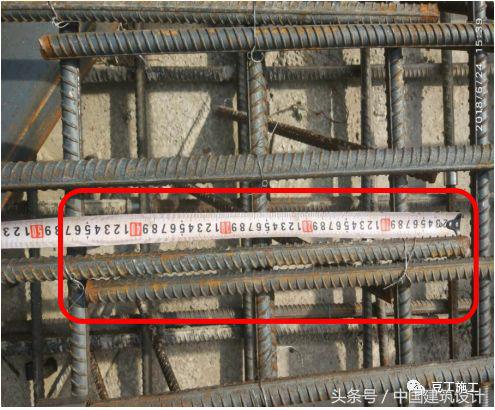

基础钢筋搭接长度不足
筏板钢筋挂钩间距过大
电渣压焊不是满肉的

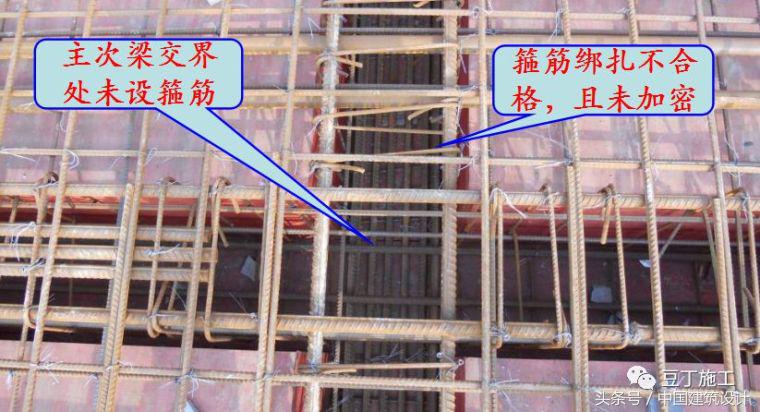

主次梁交界处密集区域箍筋缺失
墙壁水平杆未锚固到柱中

8. 验收表

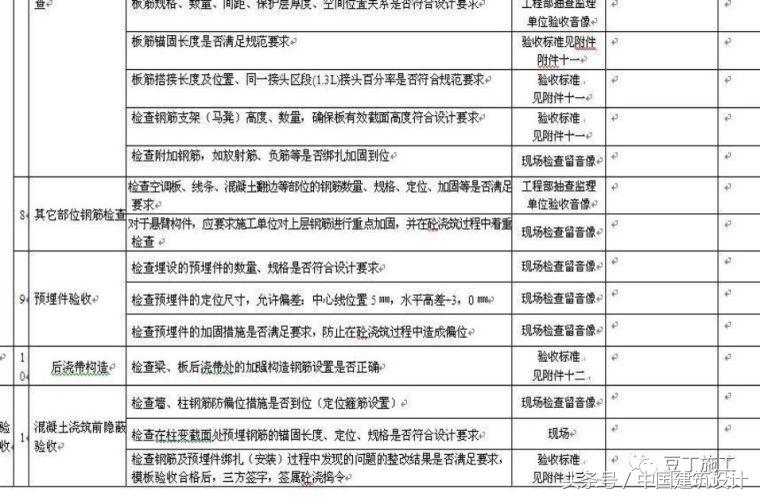

1、各子项目均需验收
该表格一式三份。 签字人必须对签字内容负责。
2、加固子工程验收记录表
