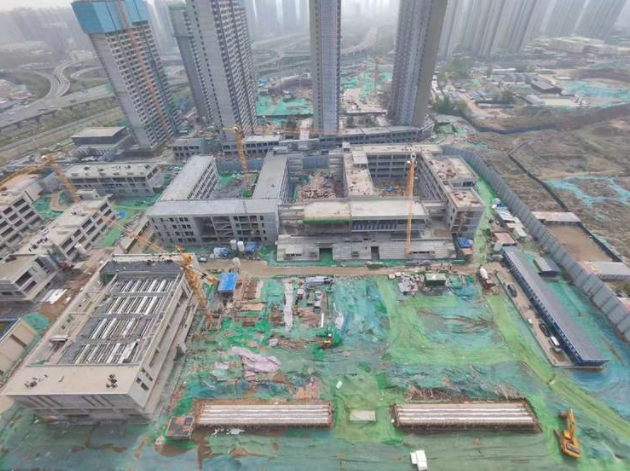

紫云公馆
第一阶段
主体结构已封顶,次要结构砌筑已完成,窗框已安装。
地暖施工:地暖施工已完成。
抹灰施工:抹灰施工已完成。
外保温:1#楼完成65%、2#楼完成60%、3#楼完成60%、4#楼完成75%、5#楼完成75%、75% 6#楼竣工75%,7#楼竣工70%,8#楼竣工65%,9#楼竣工70%,10#楼竣工70%;
精装修工程:1#楼建设至13层,2#楼建设至11层,3#楼建设至11层,4#楼建设至12层,5#楼建设至12层。 12楼、6#楼正在建设至11层、7#楼正在建设至10层、8#楼正在建设至11层、9#楼正在建设至9层、10#楼正在建设正在建设至10楼;
景观园林工程:1-6#建筑庭院布硬化完成80%,公园围墙完成40%,车库雨棚钢结构完成70%,正在进行绿化种植; 7-14#建筑庭院布硬化50%,公园围墙完成40%,非机动车匝道雨棚钢结构完成80%,北侧植树#11 已完成 80%。
第二阶段:

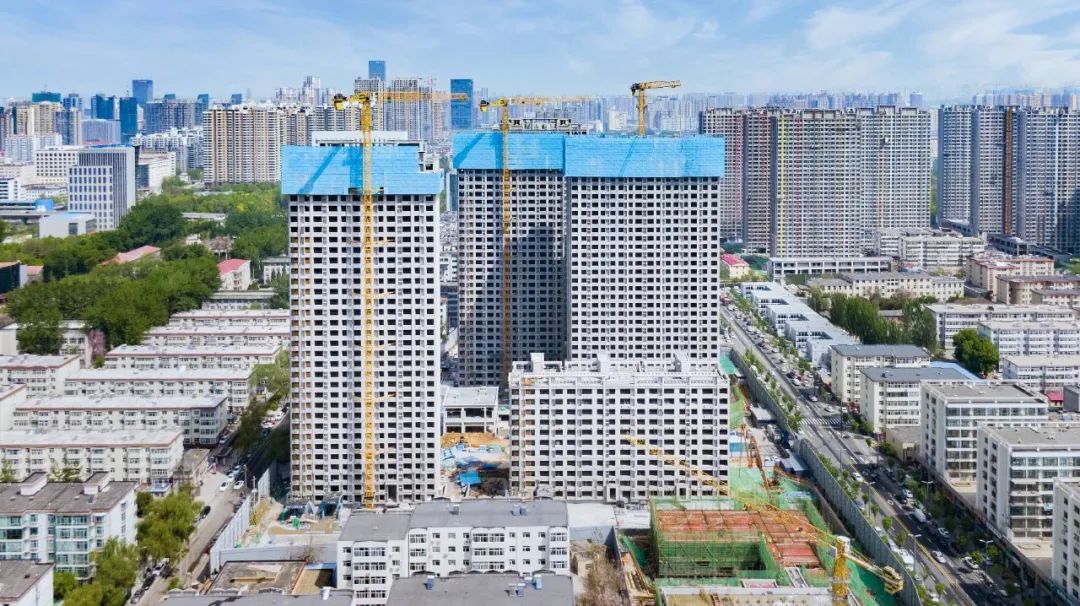

主体结构已封顶,二级结构砌体施工已完成:15#、16#、18#、22#楼已完成,17#楼已施工至20层,19#楼已完成已建设至25层,20#楼已建设至25层。 21#栋正在建设至26层;
抹灰施工:15#、16#、18#、21#楼进行抹灰样板施工。

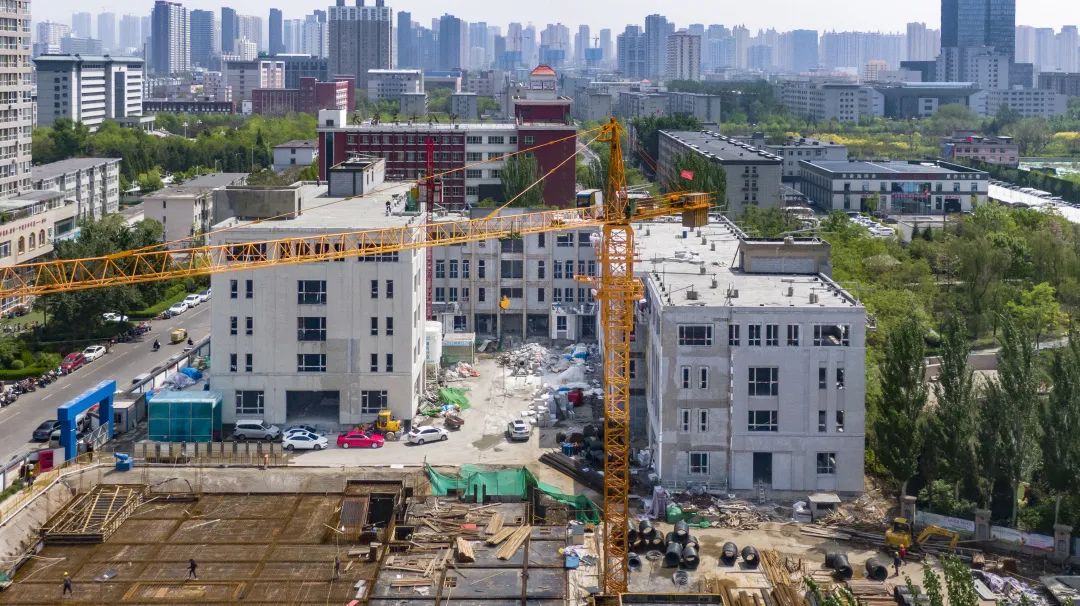

小学

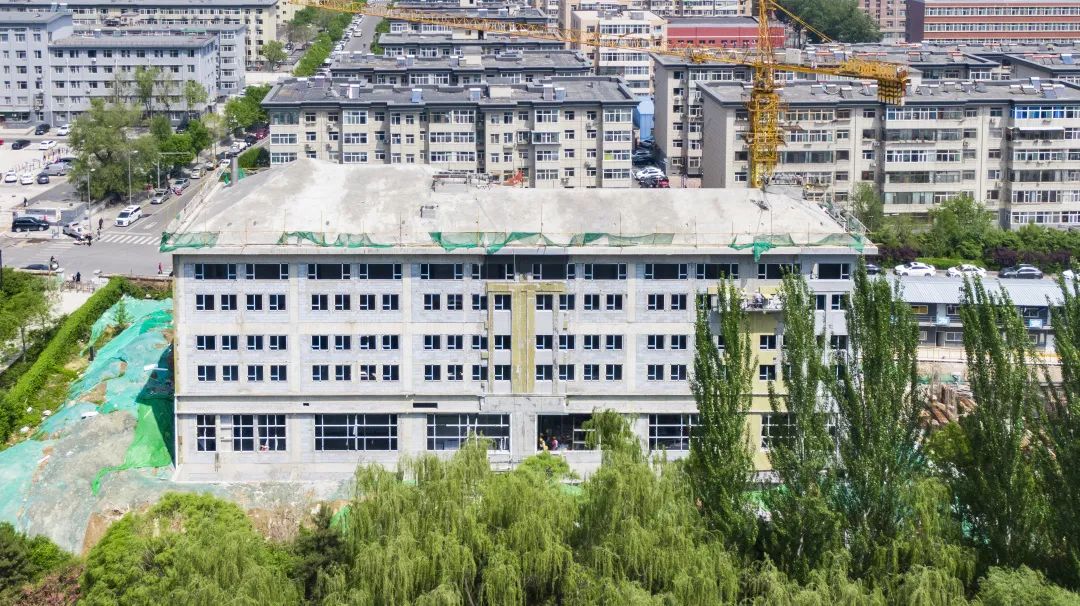

1#教学楼:主体完成,砌筑抹灰完成,窗框完成,屋面完成,外保温完成95%,机电安装完成80%,精装修完成40%;

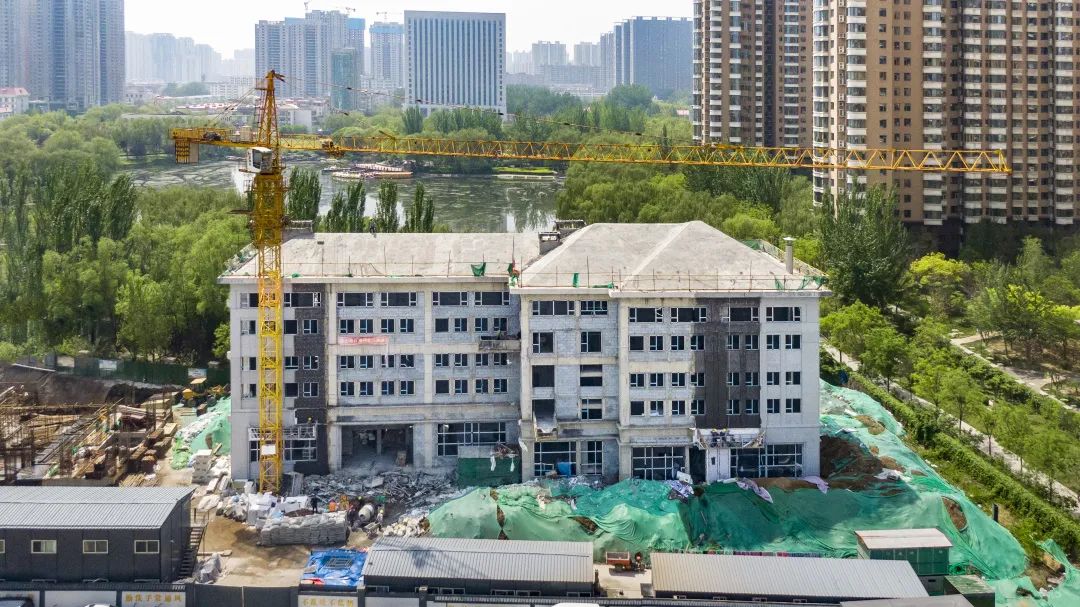

2#附楼:西半段主体完成钢结构车库雨棚,砌筑、抹灰完成,外保温完成40%; 东半段筏板已完成,负层模板架已架设。 预计5月底附楼主体封顶;
所有地下室均已封顶。
公元九英里
第二阶段

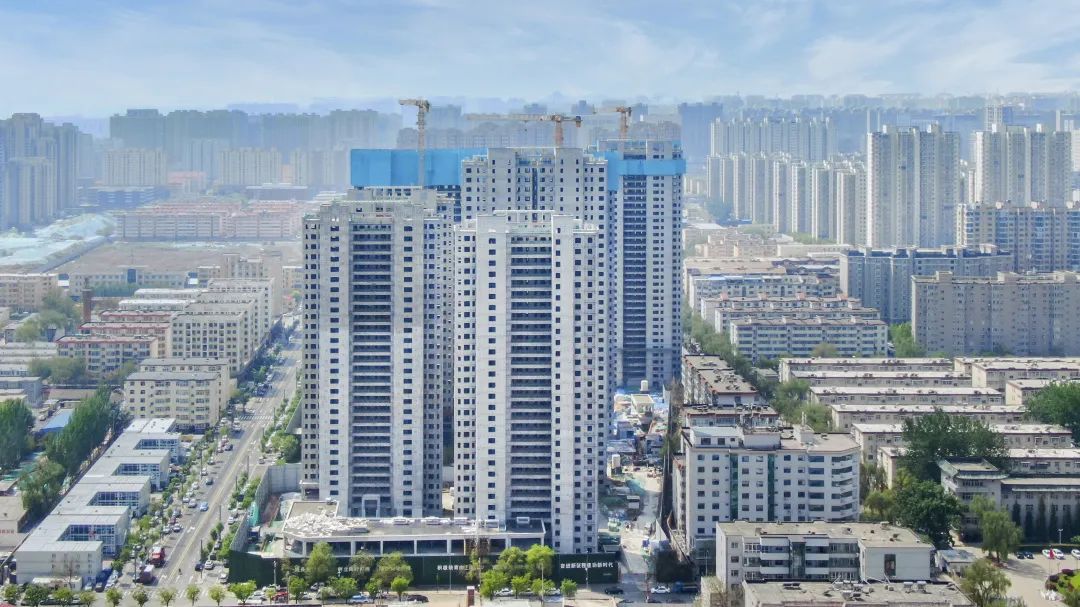

1号楼屋顶防水完成,电梯安装完成,窗框、固定玻璃及栏杆安装完毕,窗扇安装100%完成,室内精装修湿工完成,外墙粉刷已完成 40%;
3号楼屋顶防水完成,电梯安装完成,窗框、固定玻璃及栏杆安装完毕,窗扇安装100%完成,5至27层室内抹灰完成,5至27层室内地坪已完成,外墙涂料已完成80%;
4号楼屋顶防水完成,电梯安装完成,窗框、固定玻璃及栏杆安装完毕,窗扇安装100%完成,室内抹灰2至16层完成,室内1至16层,外墙涂料完成;
6号楼屋顶防水完成,电梯安装完成,窗框、固定玻璃及栏杆安装,窗扇安装100%完成,室内精装修湿工完成,外墙粉刷已完成80%;
9号楼屋顶防水完成,电梯安装完成,窗框、固定玻璃及栏杆安装完成,窗扇安装100%完成,室内抹灰完成,室内5至26层完成,外墙涂料已完成40%;

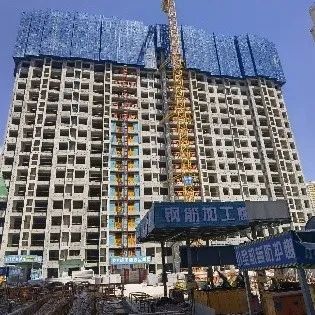

12号楼主体结构正在施工至20层。
1号楼
3号楼
4楼
6楼
9号楼
12号楼

小学
主要结构:全封顶;
二次结构及粗装修:二次砌筑已完成,抹灰完成30%,地面浇筑完成20%。
精装修:精装修单位已招标入驻。
