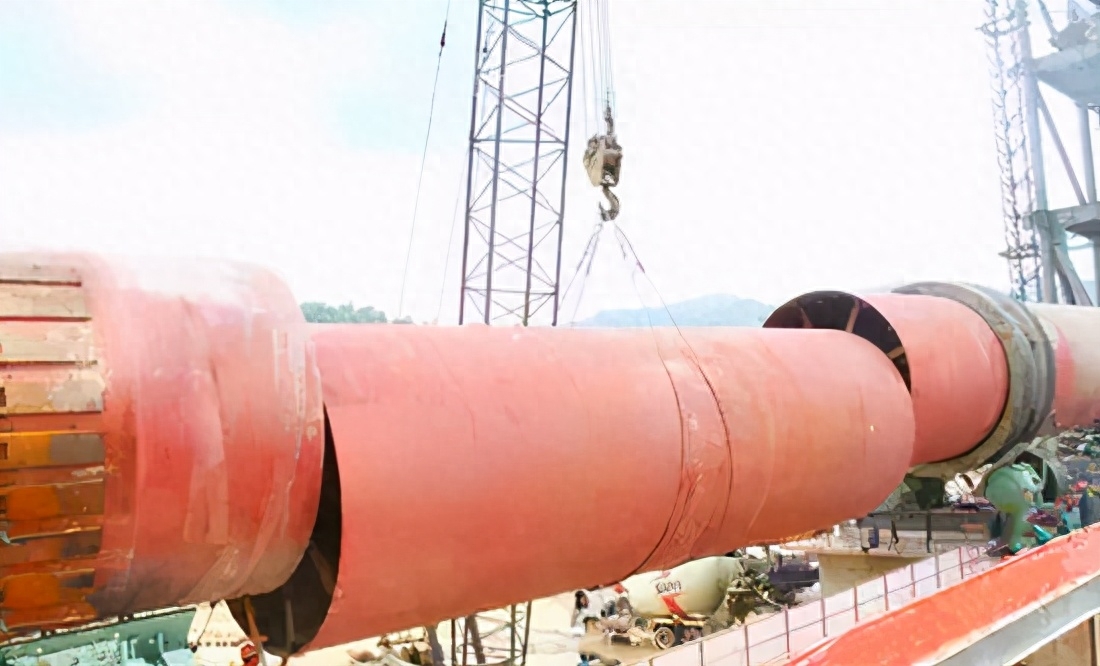

水泥回转窑筒体底座及拖船总成安装详细流程

发布日期:2023-10-17    浏览次数:106

1、水泥窑筒体支撑轴承接触处理:

用三角刮刀刮去相应拖轮轴颈上的瓷砖,涂上红红色粉末,反复研磨,达到以下要求:

(1)轴瓦与轴颈的接触角为60°~75°钢结构无垫铁安装,每cm2接触点不少于1~2点。

(2) 轴瓦与轴颈之间的侧面间隙约为每侧轴直径的 0.001 至 0.0015 倍。

(3)轴瓦背面与球面瓦的接触点应不少于3点/2.5×2.5cm2

(4)球面瓦与承载底座接触点不少于1~2点/2.5×2.5cm2

钢结构无垫铁安装_钢结构垫铁规格尺寸的标准_钢结构垫铁安装规范

水泥回转窑筒体底座及拖船总成安装详细流程

2、水泥窑筒体底座安装:

安装流程:窑头底座→窑中底座→窑尾底座。

(1)安装底座前,应每隔500-800mm放置垫铁和座灌浆,并确保地脚螺栓每侧各放置一组垫块。

采用平面或倾斜喇叭,喇叭座上浆料层厚度一般为30~50mm。

(2)用水平仪检查垫铁标高,保证其标高比实际安装标高低1~3mm。

(3)用吨位吊车将底座吊至安装位置,根据基础纵向、横向中心线,用千斤顶调整底座。

(4) 底座位置对准调整:

1)检查三个底座的垂直和水平中心线,允许偏差为0.5mm;

2)检查并调整所有底座中心标高,允许偏差0.5mm;

3)在底座纵向中心线上放置坡度仪,用水平仪调整水平。 纵向位置允许偏差为0.1mm/m,横向位置允许偏差为0.02mm/m。

4)用精密尺和弹簧尺检查底座间距和对角线。 间距允许偏差不大于±1.5mm钢结构无垫铁安装,对角线偏差不大于2mm。

5)基础找正、调整完毕后,即可进行地脚螺栓灌浆。 地脚螺栓灌浆达到75%强度后,即可对底座进行微调。

6)精调底座:

准确调整斜垫铁,确保钢底座符合安装技术要求。 垫铁之间以及垫铁与底座之间的间隙应紧密接触,紧密接触面积不应小于接触面的70%。 垫铁组伸入设备底座的长度应超过地脚螺栓孔。

3、水泥窑筒体托轮组安装:

还使用大吨位起重机将其吊至安装区域。 安装流程为:窑尾托轮→窑中托轮→窑头托轮。

(1)安装托轮组前,先清理瓦基,拉出纵横中心线,并做好打孔标记。

(2)清理钢底座表面,将瓦底座提升至安装位置,使其与钢底座垂直、水平中心线对齐,然后拧紧紧固螺栓。

安装要求:在起吊托轮前检查并确认托轮瓦片已刮平并磨平并符合设计要求,然后记录检查结果。 支撑轮和轴瓦均经过水压试验。 试验压力为0.8Mpa,保压8~10分钟。

(3)三组托轮全部吊装就位,以窑尾支撑为基础开始托轮组对中。

托轮组调心技术要求:

1)同组两个托轮顶标高应在同一水平面上,允许偏差为0.05mm/1000m。

2)相邻两支撑轮顶面中心标高应符合设计图纸要求,允许偏差为±0.5mm。

3)相邻辊组中心间的横向距离允许偏差为±2mm。

4)托轮横向中心线与底座重合度允许偏差为0.5mm。

5)托轮安装完成后,标记底座和轴承的相互位置,垫铁焊牢后才能开始二次灌浆。
