如果你不了解钢结构专项施工方案,你就完蛋了!

发布日期:2023-09-11    浏览次数:159

钢结构厂房地脚螺丝的预埋_钢结构地脚丝_钢结构地脚丝安装视频

钢结构厂房地脚螺丝的预埋_钢结构地脚丝_钢结构地脚丝安装视频

钢结构地脚丝_钢结构厂房地脚螺丝的预埋_钢结构地脚丝安装视频

1、钢结构基础工程

●该钢结构工程的基础虽然是由专业土建团队施工,但当基础拱圈钢筋绑扎、模板支撑完成加固后,我方项目部立即派出专业技术人员和施工人员进行预安装钢结构螺钉。 嵌入工作。 为了保证下部结构安装质量,还需要与土建施工单位密切配合,共同把关。 预埋件时,必须严格控制地脚螺钉的位置和延伸厚度、基础支撑面的水平和标高等。

钢结构厂房地脚螺丝的预埋_钢结构地脚丝_钢结构地脚丝安装视频

●预埋螺栓件施工要点:为了方便放置螺钉,会使用鞋厂预制的钻孔钢模(如图14所示)辅助放置。 当基础模板支撑牢固后,测量模板表面上的中心线点(十字形),并根据中心线点初步定位地脚螺钉,然后调整模板表面上的中心线点与模板上的十字线重合。钢模具钻孔。 将地脚螺钉准确放置在设计位置。 地脚螺钉安装完毕后,检查螺钉上端第一根螺纹的高度是否符合要求。 一旦合格,螺钉将牢固地焊接在钢网上。 为了防止安装前或安装过程中损坏地脚螺母的螺纹,应使用保护套保护螺纹。 为了保证地脚螺钉的位置和标高正确,土建施工中浇筑混凝土时应进行监视。 如有变化,应立即通知施工人员及时处理。 所有基础预埋件施工完毕后,报监理公司进行基础工程预检,并制作隐蔽工程预检表,提交相关单位签字确认。 如发现不合格零件,将及时维修整改,确保所有零件完全合格。

钢结构地脚丝_钢结构地脚丝安装视频_钢结构厂房地脚螺丝的预埋

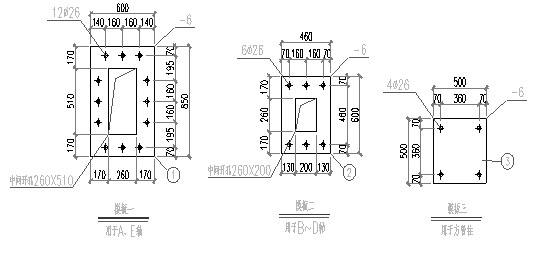

辅助模板规格图(NO.14)

2、钢结构吊装

(1)吊装策划工作

●对本工程所有基础预埋件进行重新检测,并保留原始记录,确保所有基础预埋件数据符合设计要求和相关施工规范。 同时,清理所有地基预埋件,写诗,审核标高,所有安装螺丝就位。 检查所有总体轴和柱规格。

●根据现场公路、料堆情况,设置吊装路线,清理路线,确保所有道路畅通无阻。

●找出各钢构件的参考点,并标记清楚。

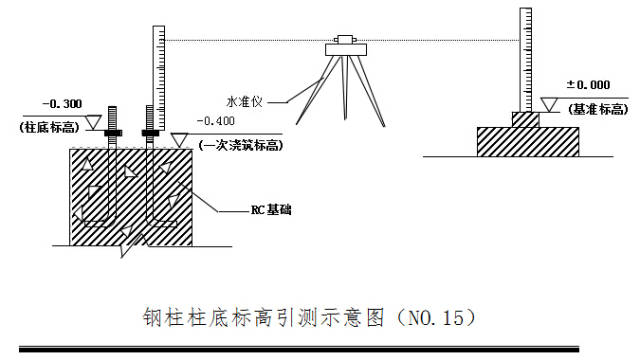

●钢结构吊装前,根据预制构件明细清单对来料预制构件进行核对,核对质量证明书和设计修改文件,检测预制构件在运输过程中初检造成的变形情况,并记录。 发现问题将及时整改。 遵守规定。 基础和预埋时,应先检查轴线位置、高度误差、平整度、标高,然后弹出十字中心线和导向标高(见图15),合格数据进行初步预埋。必须对地基进行检查。 因为它既涉及到钢结构的制作和安装,也涉及到土木工程和钢结构之间的关系,所以它们之间的检测工具必须统一。

钢结构厂房地脚螺丝的预埋_钢结构地脚丝_钢结构地脚丝安装视频

(2)吊装方法

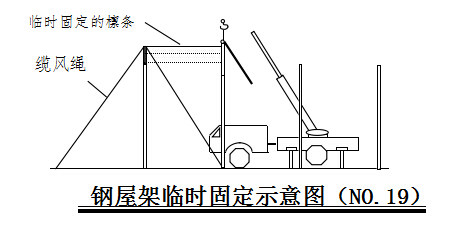

●本项目采用两台16T蒸汽起重机进行流动吊装(吊装设备可根据实际情况减少),分预制构件及薄板采用人工吊装,钢柱吊装采用单机旋转方式。 每个顶篷梁在吊起之前首先在地面上组装和校准。 如有必要,可手动将其升起以协助组装。 屋架的调直和翻转采用两点吊装法。 吊装时采用单机旋转方式吊装。 为保证吊装安全,防止吊车停档,本工程钢结构按行进路线顺序吊装,吊装时先吊装竖向预制构件,后吊装平面预制构件。以减少建筑物的横向厚度。 累积偏差。

(3)钢柱吊装及校正

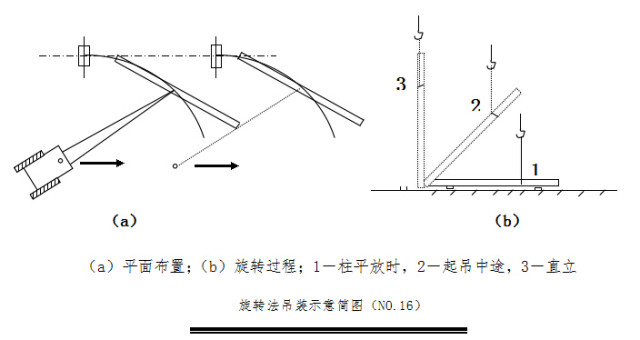

●卸钢柱材料时,按照钢柱预制构件编号钢结构地脚丝,按照施工图纸一一摆放。 预制构件就位后,采用单机旋转方式吊装(见图16)。 为了提高起吊效率,立柱堆放时,尽量使立柱的结合点、立柱脚中心和基础中心三点共用同一圆弧。

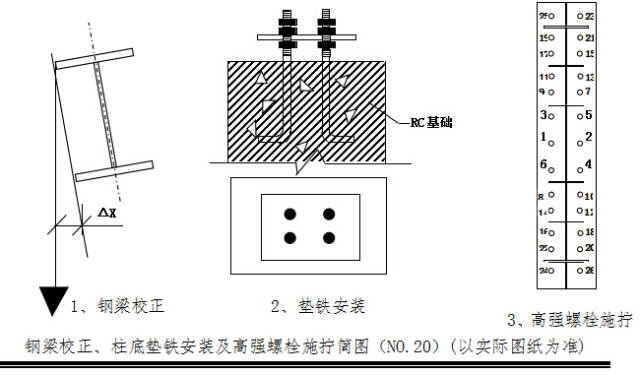

●将蒸汽吊钢丝绳绑在钢柱和吊装点上,钢柱一端用风绳系住,辅助吊装。 吊装时,应先试吊装,找到正确的吊装位置后,再进行吊装。 吊装时,起重机将绑扎的木柱缓慢吊离地面20厘米,然后暂时托住。 检查臂架是否牢固,叉车是否稳定。 同时,打开旋转制动器,然后将钢柱降低到距安装面40-100mm处。 准基线后钢结构地脚丝,指挥叉车向上移动,将木柱插入地脚螺钉暂时固定。 钢柱初步校正后,垂直度误差控制在20mm以内方可脱钩。 用经纬仪检查钢柱的垂直度。 如有误差立即标定,标定过程中随时观察顶部与标高控制垫之间是否有间隙,防止标定过程中出现水平标高偏差。

钢结构地脚丝安装视频_钢结构地脚丝_钢结构厂房地脚螺丝的预埋

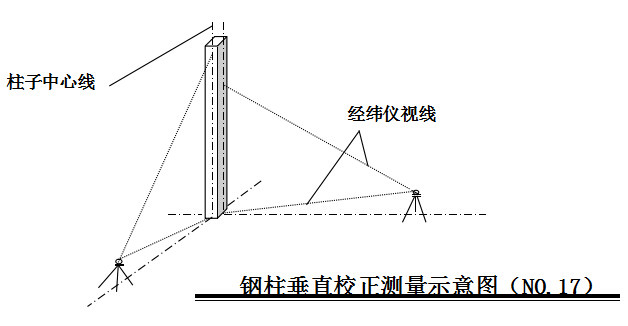

●色谱柱的垂直校准。 为了进行测试,请使用放置在垂直轴和水平轴上的两个经纬仪。 首先对准柱子底部的垂直拱形或中心线,然后慢慢向下看向柱子顶部。 如果中心线偏离视线,说明木柱不垂直,可作相应调整。 拉动绳索或支撑物,用敲击等方法使木柱垂直。 在实际工作中,常常会先立起一排排木柱,然后进行校准。 此时可在垂直轴和水平轴两侧分别放置两个经纬仪,其与中心线的偏差通常不应小于3mm。

钢结构地脚丝_钢结构厂房地脚螺丝的预埋_钢结构地脚丝安装视频

(4)钢梁吊装及校正

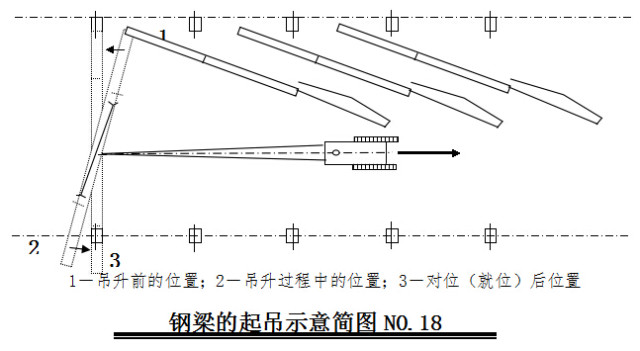

●预制钢梁构件运至现场时,应先进行组装。 当需要直立时需要将主梁吊起时,采用两点翻转吊装方法,并用短铁管和方木临时辅助吊装。 主梁翻转到位后,需进行多次试吊并及时重新绑扎电缆。 试吊时,叉车必须轻轻起升,保证各吊点位置受力均匀,拱圈不变形为最佳状态。 发出请求后,将其提升并旋转到设计位置,然后在地面上手动驱动预紧固在横梁上的控制绳。 旋转到位后,可用扳手确定柱、梁的孔位,同时用高强度螺钉固定。 此外,第一主梁应用两根临时固定风绳下降,后面的第二主梁应用檐口条或连接梁临时固定。 (简化示意图见图18)。

钢结构地脚丝_钢结构地脚丝安装视频_钢结构厂房地脚螺丝的预埋

●吊装纵梁时,必须检查钢柱。 这时通常用卷扬机拉动钢丝绳吊具进行调整。 主梁安装完毕后,方可起吊桅杆。 拱圈的棱线也必须控制。 使山墙和柱端中心线误差相等,使各跨钢主梁在同一中心线上。

钢结构地脚丝_钢结构地脚丝安装视频_钢结构厂房地脚螺丝的预埋

(5)柱基垫安装及二次灌浆

●安装钢柱时,由于需要调整柱标高,通常在柱底部端板下方放置垫块。 垫板的规格通常只考虑钢架本身的重量。 基础混凝土面标高与柱基标高之差即为所需垫块的长度,由此可估算出所需垫块的数量。 立柱底垫应包括6mm的牛角或楔形牛角,楔形牛角应垫至立柱底板的角部。

●主体钢结构吊装校核完毕后,方可进行灌浆。 这通常在校准完成后一天内完成,以避免由于其他原因导致结构发生位移。 灌浆材料宜采用细石膨胀混凝土,使柱底板与基础完全接触。 ,灌浆混凝土标号比柱混凝土标号低一级。 灌浆前,做好工作准备,将混凝土表面低矮部分切除,保持灌浆长度至少4cm,清除混凝土表面细小物体、油脂、泥土等不良物质,并保持合理粗糙度。 一端和右侧的模板也需要高于表面,留有间隙并稍微倾斜,以便插入木棍或钢筋。 灌浆材料必须用搅拌机搅拌。 如果用手混合,流动性不足,水分容易减少,产生收缩的风险。 浇注完毕后,必须继续操作,直至灌浆从周围区域流出。 灌浆材料必须从右侧开始,完成前不能中断。 输注后,保持湿润至少两天。

(6)高硬度螺钉的施工方法

●本钢结构工程主梁、柱采用大六角高强螺钉连接。 安装高强度螺钉时,预制构件的摩擦面应保持干燥、清洁,不允许雨中作业。 拧紧顺序应从节点板中心到边缘(参见图5-H)。 两个连接器的顺序是主要的,然后是次要的。 H型钢预制构件为上主梁和下主梁。 ,组合板的顺序,同一柱上梁、柱节点的紧固顺序是先上梁柱节点,再下梁柱节点,最后到中梁柱节点。 高强度螺丝的拧紧程度是用扭力扳手控制的。 外露螺纹为2-3个螺纹,连接屋架与墙梁的普通螺钉,每个螺钉垫有两个螺栓。 所有安装工件不得采用气焊扩孔。 当板叠销孔超过允许误差而不能穿入联接螺母时,可用钻头修整,但修整后的最大半径应大于螺钉半径的1.2倍。 避免铰孔。 铁屑落入板垛之间的缝隙中。 同时,本项目所有尺寸的高强度螺丝都会在监理人员见证下进行取样送实验室检测。

●本项目计划准备一个6人的区队负责高硬度螺丝的施工,其中螺丝安装4人,初拧2人,终拧2人。 当天安装的螺丝必须在当天结束时拧紧。

钢结构地脚丝_钢结构地脚丝安装视频_钢结构厂房地脚螺丝的预埋

(7)焊接方法及点焊材料要求

●必要时现场搭建临时防风、防雨篷,减少风、雨等自然环境的影响。

●选择合适的电焊机、碳弧气刨、稳压器以及干燥箱、保温筒等点焊辅助装置,保证点焊所需的武器齐全,能满足质量保证的需要。 焊接前必须将焊丝干燥。 处理。

●配备合格的点焊工和探伤工程师。 所有电工必须持证上岗。 所有对接熔池必须进行探伤,熔池等级应符合设计要求。

●焊接方法及钎料选择

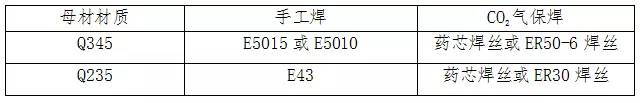

根据工程结构点焊点的位置,现场点焊施工采用点焊与手工焊相结合的方法。 点焊材料以结构钢的材料为准。 现场点焊采用手工电弧焊。 点焊材料为:E4303或E506焊丝。 位置焊接采用手工电弧焊进行。 底部焊接采用φ3.2焊丝,填充、盖焊采用φ4.0焊丝。 (如天气潮湿,焊条需烘烤)按表选择:

钢结构厂房地脚螺丝的预埋_钢结构地脚丝安装视频_钢结构地脚丝

●结构点焊施工顺序

点焊施工顺序对点焊变形和焊后残余挠度影响较大。 为了尽量减少点焊时结构的变形和焊后残余挠度,结构点焊应尽量对称进行,使结构的热点在整个平面上对称、均匀分布,防止由于加热不均匀而导致结构变形和焊后残余变形较大。

●焊接顺序要求

① 一般原则:任何预制构件的点焊应尽可能由奇数电工对称进行。 为了最大程度地防止点焊偏斜引起的预制构件变形,应先焊接整个结构节点的底焊,然后再焊接整个结构节点和盖板的填充焊最终焊接节点的焊接允许各层的挠度自由释放。

② 焊接前,要求电工首先检查工装胎架是否对结构件进行有效定位,结构两端是否有保形装置。 但应做好防风、防雨、保温等各种焊前准备工作。 过程中应尽可能采用一种点焊方法,以减少因点焊能量不同而产生的附加点焊挠度。

●焊缝质量检验要求:

①本工程二层梁、柱、梁之间对接熔池为二次熔池。 熔池焊接24小时后进行20%超声波无损探伤,评定等级为Ⅲ级。 其他部分的熔池为角形熔池和五级焊道。 不进行探伤测试。

●焊接工艺鉴定计划

●焊接工艺资格要求

①焊接工艺评定应按照《钢结构工程施工质量初步检验规范》和《建筑钢结构钎焊规程》及施工图纸技术要求进行。

② 焊接工艺评定前,应根据钢结构工程节点模式提出相应的点焊工艺评定说明,指导钎焊工艺评定试验(已做过的点焊工艺评定试验,经验收合格后可免试或免除)项目主管)替换)。 钎焊工艺评定试验通过多次检查或测试后,隆基二手钢结构将根据试验结果出具焊接工艺评定报告。

③焊接工艺评定前,钎焊负责工程师应根据《建筑钢结构钎焊规程》的内容,结合产品的结构特点和节点方法,编制钎焊工艺评定试验计划。

④焊接工艺评定试验用例由主管钎焊工程师提出,经驻场人员或主管签字后实施。

⑤施工单位应根据钎焊工艺评价报告编制钎焊工艺指导书,指导产品的点焊。

3. 屋顶和墙体系统的安装

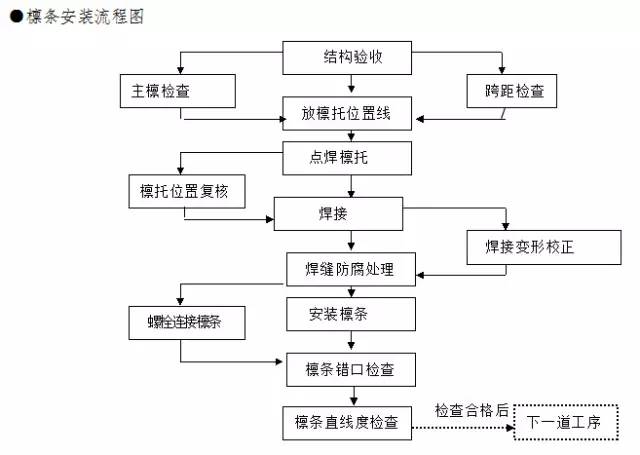

(1)檩条及支撑系统的安装

●檩条及支撑系统应配合钢结构进行吊装、交叉作业、流水施工。

●钢结构工程门楣可借助滑轮安装。 安装要求工件对准,紧固程度合理。 根据门楣的尺寸和使用位置,手动悬挂到女儿墙或墙立面上的相应位置进行安装。

●支架应按规定要求及时安装。 安装位置要求准确并符合设计要求,以保证钢结构的整体挠度和稳定性。

●吊装完毕后必须立即调整预制构件之间的垂直度和水平度。 为了保证连续预制构件之间的正确对齐,需要及时安装柱支撑和水平支撑并调整这些支撑。 调整支柱支撑,使支柱一侧锁定,另一侧放松。 当立柱达到垂直度后,最后应将立柱支撑锁定至“紧”状态,但不要将斜撑锁定得太短,以免损坏预制构件。 从屋檐到屋脊,以屋脊点为中心点调整水平支撑,对齐屋顶梁,保持屋顶垂直。 事实上,只有在所有预制构件的垂直度调整完毕后,才能锁定斜撑。

●挠度梁一般在地面与屋梁连接,吊装后用螺钉固定在外墙屋架上。 平台钢用膨胀螺丝固定,宫殿钢则从山墙到屋脊安装,最好固定在屋架下沿。

●安装屋面、墙墩、拉杆时,必须及时调整屋架水平,并纠正因运输或堆放造成的屋架弯曲变形。

钢结构地脚丝安装视频_钢结构厂房地脚螺丝的预埋_钢结构地脚丝

●找平:屋架安装前应检查屋架支撑点并找平。 低点应适当提高。 门楣之间的高差应严格控制在±5mm范围内。

●弹线:门楣的支撑点应按设计要求的支撑点位置固定,因此支撑点要用墨线弹出(或画出)中心位置,以便安装定位保证门楣的直线性和根据门楣的布置。 图布局。

●垂直吊装及布置:将屋架按布局要求妥善捆扎后,用蒸汽吊车吊装至指定位置。 然后根据图纸和屋架尺寸,布置屋架,保证合理堆放、正确排列。 (或根据图纸在施工现场吊装各种尺寸的门楣,用滑轮将其举至外墙)

●搭接:安装人员按照图纸要求,按照门楣的布置进行螺钉连接。 连接前应对固定点位置进行检测,确保宽度、位置正确,直线度不小于6mm,高差不小于5mm。

(2)屋面板、包边板的安装

●屋面板无水平接缝。 施工场地两侧门洞应留有外墙板生产场地和成品堆放场地。 外墙板通过吊装运输至女儿墙。 安装顺序应考虑对该地区有利的盛行风向,从厂房一端逐跨开始。 外墙板的施工顺序根据现场情况确定。

●首先将第一块面板安装在庭院墙上。 当第一块外墙板固定到位后,在外墙和屋顶上画一条连续的对齐线。 这条线和第一块外墙板将成为指导参考。 为了便于后续外墙板的快速安装和校准,安装过程中必须定期检查每个外墙区域。 诀窍是检测固定外墙板的长度。 在屋脊线(或板的底部)检查一次,在屋顶(或板的顶部)检查一次,确保没有连接或扇区,并确保外墙板的平行度和垂直度。

●钢结构工程外墙板折叠件主要包括屋脊内外缘、封板及屋脊檐口屋面收边等(注意施工顺序)。 彩板折叠件与彩板用铝扣连接。 、彩钢折叠件及配件应整齐、美观,并满足防水效果。 全部固定好后,用密封胶覆盖一段,然后轻轻擦拭,使之平整。 防水板等防水点应全面涂密封胶。

1、顶板安装

●施工顺序

施工顺序由结构满足条件的顺序决定。 正常的施工顺序是从山墙的一端到另一端。

●施工程序

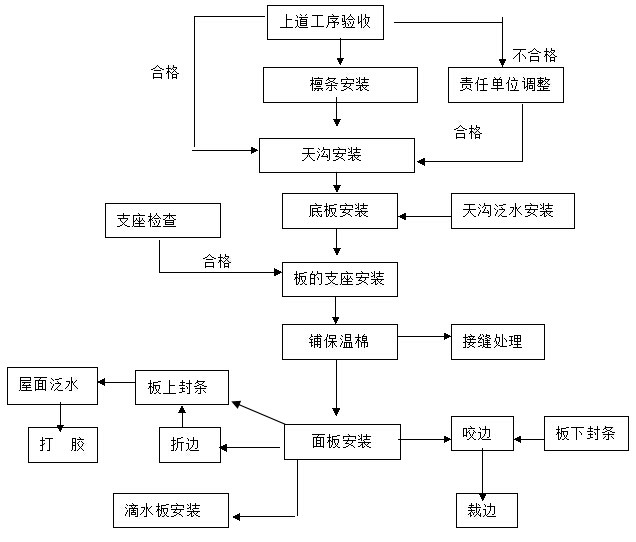

根据金属外墙系统的结构及系统的安装程序,本工程施工程序如下页图所示:

钢结构厂房地脚螺丝的预埋_钢结构地脚丝安装视频_钢结构地脚丝

●在屋架上设置人行道,确保施工安全和进度。

●安装时,用吊车将板吊至外墙上(也可采用手动吊装)。 吊装带必须使用尼龙带或布带等柔性吊装带。 不允许使用钢带。 包装与花边或包装之间应插入保护钢条,以免板边变形。

●板材搬运时应轻拿轻放,避免碰撞,严禁拖地,以免损坏板材。

●安装前应先将板材表面清理干净,然后检查表面是否有残留物。 如果有任何残留物,请用清洁剂和水清洗混合物。 并用干布擦去表面的冷气。

●板材的铺贴方向必须与主导方向相反。 外墙板安装过程中,螺纹必须随时用弹簧加载,以防止累积偏差。

●外墙板安装时,必须同时安装屋脊盖和防水管箍(或外墙板弯头)。

●板材对集中荷载比较敏感,因此在施工外墙彩板时,施工人员不得聚集,防止集中荷载对板材造成局部损坏。

●安装外墙板时,应采用同时吊装和运输的方法。 至少提升外墙上的面板应在当天安装。 如果不是当天安装面板,必须采取相应措施,避免倒塌。

●质量要求:压型板规格正确,表面洁净,无可察觉的凸面和折痕,接缝平直,纵横搭接均为直线,接缝均匀整齐,无偏斜,无错坑。

●压制工字钢钢板安装允许误差应符合下表规定:

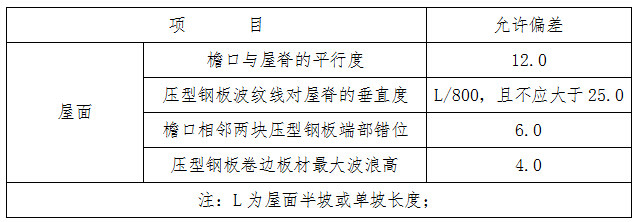

压制工字钢板安装允许误差(mm)

钢结构厂房地脚螺丝的预埋_钢结构地脚丝安装视频_钢结构地脚丝

2、屋脊管箍(或弯外墙板)和屋脊板的安装

● 定位第一块脊板起始基准线,确定脊管箍(或外墙板折弯处)及脊管箍两侧沿安装方向的安装控制线。

●安装屋脊管箍板(或弯外墙板)。 管箍板与压型板接触处满涂防水胶。 然后安装它。 用防水胶将管箍密封,避免漏水。 按顺序安装后续管箍。

●安装第一块脊板,并根据起始基线和控制线调整其位置。 检测并在屋脊板上划出折弯挡水板的定位板,用剪刀剪开,用规定的铆钉顶将屋脊板固定在异形板上,用防水胶密封固定件,按照标记的折弯方向进行。 弯曲定位线,弯曲定位线,弯曲水板。

3. 防水板、包角和伸缩缝盖的安装

●布置第一块起始基准线,并沿安装方向确定板两侧的控制线。

●安装第一块,根据基线和控制线安装并调整第二块的定位,固定在固定板上。 使用防水胶密封固定,防止漏水。

●在第一块板上测量并标记第二块板与第一块板重叠的定位线,在板块重叠处涂抹防水胶,安装第二块板并调整定位,固定固定件并涂抹防水胶进行密封,依次安装第二块板及后续板。

(3)天沟安装

●本工程排水采用热轧钢女儿墙,两段女儿墙之间采用对接钎焊连接。

●天沟对接钎焊。 在对接女儿墙之前,先打磨切割边缘。 对接时注意熔池与熔池之间的间隙不超过1mm。 先每隔250px焊接一次,确认符合要求后再进行钎焊。 为了提高施工效率,可以将几段女儿墙在地面组装在一起然后安装。 这样可以大大减少高空作业,提高女儿墙拼接质量。

●打开溺水洞。 安装完一段女儿墙后,先在设计好的落水孔中间钻几个孔,防止女儿墙积水影响施工。 女儿墙相应部位的板安装完毕后,必须及时打通落水孔。 溺水孔应使用岩心钻或切割机钻出。

(4)墙板安装

●墙板原则上采用工具式外部铝板脚手架或简易吊架施工。

●安装时应注意水平、垂直方向的操作误差,保证水平、垂直方向平直。 同时,安装下墙板时,用方木支撑底墙檩条并进行审查。 安装墙板前,先安装墙体系统的上部防水板、门窗的侧面防水板以及与山墙连接处的收边条。 After the wall panels are installed, install the lower flashing piping and the negative and positive corner boards.

(5) Paint construction

●After the brazing of the steel frame is completed, the paint construction team will enter the site to spray paint on site.

●Before spraying paint, the prefabricated components must be cleaned and polished to ensure that the molten pool is flat. Then prime with anti-rust primer and wait 24 hours before applying paint. Other construction procedures are the same as the coating procedures in the factory.

(6) Door and window engineering

●After the wooden door opening is formed, the wooden door construction team should review the on-site opening specifications and manufacture the wooden door according to the actual inspection data.

●Install in the order of windows and sash first.

●When the gap between the window frame and the opening is large, foaming agent should be used to fill it before gluing.

●Glass glue should be applied in place and evenly to ensure good sealing and visual quality.

4. Initial inspection on completion

●Preliminary inspection plan on completion: Compile data according to specifications and design requirements; conduct preliminary inspection of construction quality according to the principle of first inspection by the district team, then inspection by the project department, and finally inspection by subcontracting, supervision and residents, and find out unqualified processes It must be rectified in time and the same problem must not be carried to the next inspection procedure.

●Organize initial inspection on completion: Invite the local quality inspection station to work with five parties to conduct initial inspection on project materials and construction quality.

●After passing the acceptance inspection, complete the work of binding and archiving the materials.
