外墙防水施工方法

发布日期:2023-09-10    浏览次数:69

随着时代的快速发展,红色、节能、环保日益成为人们对生活品质的追求。 新型建筑节能花园式水产养殖水景屋顶对减少热岛效应、净化空气、降解浮尘、融入城市环境、创建和谐社会有良好的疗效,也是一道非常漂亮的空中水景。 目前,环保节能建筑新理念已包括外墙绿化、墙面绿化、阳台绿化、地面绿化相结合的完整立体绿色水景。 室外绿化将成为城市建筑的一道红色风景线。 与传统外墙相比,养殖外墙在防水、保水、细部工作等方面对施工要求更高。 因此,建立养殖外墙施工方法是一个新课题,具有非常明显的现实意义。

2、施工方法特点

该施工方法采用新型三重阻根防水系统,填补了普通防水系统易被动物根系破坏而失去防水效果的缺点; 同时以莱州聚乙烯(HDPE)或聚丙烯(PP)为原料,经高压冲压成型,形成凸凹面。 薄板型排水蓄水板具有排水与蓄水循环一体化,符合当前节能、节地、节材、节水、环保的红色建筑理念。

三、适用范围

该施工方法适用于一般工业与民用建筑工程中采用植物的保温外墙工程,以及地下室导墙、裙房外墙、架空地板、屋顶等有养殖要求的园林式水景建筑工程。

四、工艺原理

采用新型三重阻根防水系统替代旧的普通防水系统,有效阻止动物根系向上生长,抵抗动物根系对防水保护层的渗透,保证防水保护层有效发挥其应有的作用。防水功能。 具有防水可靠性高、密封堵根效果好、可省去找平层、因而工期快、维护成本低等优点。

它是以莱州聚乙烯(HDPE)或聚丙烯(PP)为原料,经高压冲压而成的凸凹形排水蓄水板片材。 它具有三维空间和一定的支撑挠度,可以排水和蓄水。 打造集层内排水、排除沉积物渗水、防止动物根部穿刺、层内积水引导排尿、隔热、隔振等功能于一体的排水蓄水循环保护系统。 使用再生水,建设工期短、成本低,符合节能、节地、节材、节水、环保的红色建设理念。

五、工艺流程及操作要点

5.1 施工工艺流程

钢筋混凝土结构层—蓄水试验及检验—基层处理—CPS反应型粘结防水卷材(双面胶、湿铺)—抗根部穿刺CPS-CL反应型粘结防水卷材—坡面层—蓄水试验、初始检查—蓄排水层—过滤层—种植层—植被层

5.2 操作要点

5.2.1 钢筋混凝土结构层

养殖外墙的结构通常为钢筋混凝土外墙。 钢筋混凝土外墙不仅是承重结构,也是防水防渗的最后一道防线。 浇筑混凝土前,模板应湿润,混凝土应一次性浇筑成型并振捣密实。 混凝土初凝前应压光两次,及时用麻袋覆盖,施肥养护,同时正确掌握拆模时间。

2、养殖业外墙上预留的地坑、预埋件、电器、给排水管道等应在混凝土浇筑前预埋。 结构及防水层施工完毕后不得钻洞、沟槽; 给排水系统管道应在防水层施工前安装并通过试压。 各管道节点的密封处理应满足防水施工要求。

3、养殖外墙混凝土结构完工后,应及时进行蓄水、喷水试验和雪后检查,对发现的渗漏点进行修复,并对局部缺陷位置进行修复。应记录结构,以利于局部减少附加防水层。

5.2.2 基层加工

CPS反应型粘结防水卷材施工前,必须清除基层表面的浮浆、抗碱、油污、表面涂层等杂物。 可用钢丝刷或小平铲清除,并用清水冲洗干净。内外角用水泥砂浆抹成圆弧形。 内角最小直径为50mm,外角最小直径为20mm。 之后应擦去基层表面的突起物、砂浆块等异物; 节点部分可以是

使用吹风机协助去除; 如果基面干燥,必须洒水充分湿润,如有河水、积水要及时清除。

5.2.3 三重阻根防水系统的出现

配置水泥浆:按照水泥:水=2:1(重量比),先将水按比例放入准备好的搅拌桶中,然后将水泥放入水底,在阳光下暴晒15至20分钟分钟,充分浸泡后,倒掉桶表面多余的水; 然后加入水泥用量5%~8%的聚合物建筑胶(保水剂),用电动搅拌机搅拌5分钟以上。 基层试铺设:根据施工现场情况,进行合理定位,确定卷材铺贴方向,在基层上打好卷材控制线,即从沿水流方向由低到高。 打开卷材顶部离型纸:试铺卷材后,先将卷材剪开,平放在基面上(即顶部离型纸朝上),撕下卷材离型纸。 剥离时,切好的离型纸应与被粘面保持45~60度的锐角,避免离型纸扭曲,并尽量保持自然松弛状态,无皱纹。 刮水泥浆:其长度取决于基层的光滑程度,一般为2~3毫米。 如果太薄,则达不到最佳的粘合效果。 如果太厚,水泥浆会因堆积而损坏。 刮削时要注意压实、抹平。 刮水泥浆的长度应比卷材长、短边宽100mm,刮过程中应注意保证平整。 CPS反应胶防水卷材铺贴:

●滚压法:将滚压好的材料与基准线对齐,试铺。 用切纸机轻轻将离型纸剪成5m左右的长度。 小心不要咬住卷材。 从另一侧慢慢卷起展开的卷状离型纸。 打开它,同时将展开的卷沿参考线缓慢向前推动。 铺设时撕下隔离纸。 摊铺完成后,将上次笔试摊铺剩余的约5m长的卷材卷回,按上述方法粘贴在基层上。

●抬铺法:将切好的卷材铺在基面上(即最上面的离型纸朝上)。 将卷材上的离型纸全部剪掉后,在卷材的粘合面上涂上水泥浆,并将基面放在开口处,然后三人从卷材两端提起,翻转。并将其放在开口处。 卷材与相邻卷材之间存在平行重叠。 当长边和短边重叠时,去除上下卷材重叠的隔离膜。

滚动排气:卷材铺好后,用软胶板或滚筒,沿卷材搭接方向从中间向另一侧左侧刮除空气,使卷材充分粘附基面。 铺装下一卷时,将上卷重叠部分的隔离纸掀起,将下卷与重叠控制线对齐并平贴在上卷上,刮去并压出空气,并充分粘满。 搭边封端封:单面胶卷材搭边结构:短边相邻卷材之间平行搭接,采用CPS胶带盖条加热粘合(外墙胶带盖条长度为100 ㎜,地下室胶带盖条长度为160㎜)。 长边为加热自粘搭接,搭接宽度不大于80mm。 大面积摊铺完毕24小时后进行搭边施工。 施工时,将搭接边缘的泥土、污垢清理干净,然后将上下卷的搭接隔离膜去除(短边的隔离膜不要撕掉),用热风枪一边加热一边粘合。

双面胶卷材搭接边施工:直接将上下膜搭接处的隔离膜揭开钢结构屋面防水做法,将搭接边刮平(大面积涂抹水泥浆时同时施工)进行搭接水泥浆胶。 直接用水泥浆密封,长短边搭接长度:不大于80mm。 最后用水泥浆抹平并密封。

钢结构屋面防水做法_屋面刚性防水_屋面刚性防水施工工艺

图5.2.3-1 重叠图

将第三层防根刺CPS-CL反应型聚合物湿铺防水卷材干粘在前两层CPS反应型粘合防水卷材上,形成三重阻根防水系统:

●第一层化学阻根采用日本进口交叉层压强力薄膜。 这种薄膜具有非常好的化学性能,可以抵抗动物根部的穿刺;

●第二级物理防根,是在活性聚酯中添加安全环保的物理防根剂,有效阻止动物根向上生长;

●生物根封的第三层是反应粘合膜与基层之间形成密封粘合层。 水和养分无法渗透,动物的根也不会向上生长。

结构节点防水处理:平面与立面交接处、转折点、阴阳角、管根等处应设置卷材附加提升层,通常与大面卷材材质相同的专用附加层用来。 膜的长度为500mm。 。 特殊零件的附加卷需要根据需要现场切割。 防水层施工中阴阳角较多(这里的阴阳角特指三维交汇处),也是防水层最薄弱的部位之一。 这里一般的做法是让施工人员按照右图在现场切割安装。 :

屋面刚性防水_屋面刚性防水施工工艺_钢结构屋面防水做法

屋面刚性防水_钢结构屋面防水做法_屋面刚性防水施工工艺

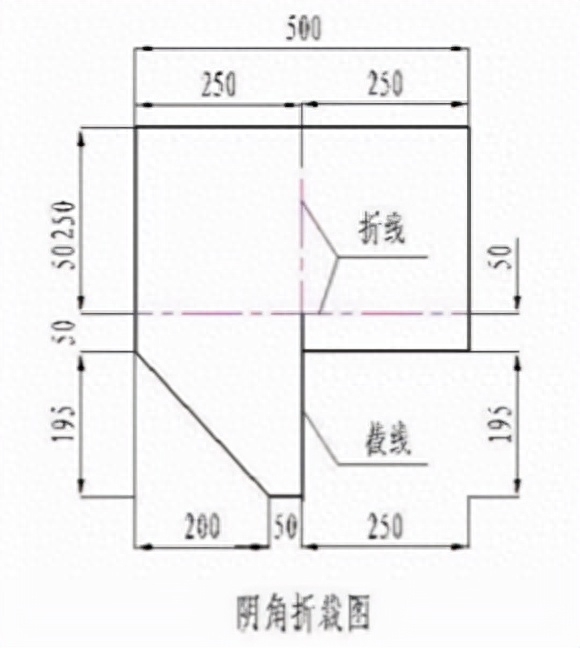

图 5.2.3-2 内角折叠截图 图 5.2.3-3 内角折叠示意图

屋面刚性防水_钢结构屋面防水做法_屋面刚性防水施工工艺

屋面刚性防水_屋面刚性防水施工工艺_钢结构屋面防水做法

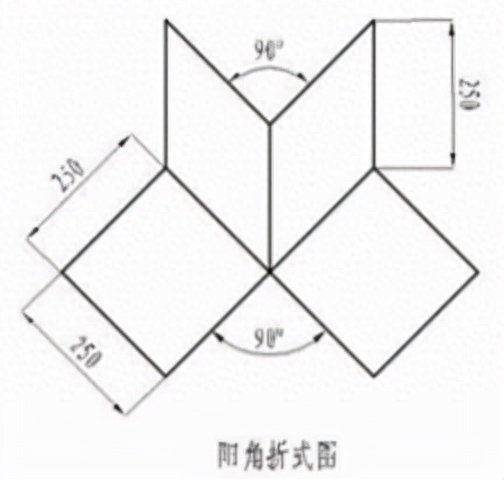

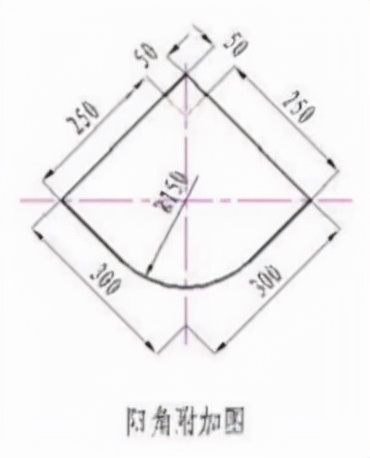

图5.2.3-4 外角折叠示意图 图5.2.3-5 外角附加示意图

屋面刚性防水施工工艺_钢结构屋面防水做法_屋面刚性防水

图5.2.3-6 内角加铺膜工艺

屋面刚性防水施工工艺_钢结构屋面防水做法_屋面刚性防水

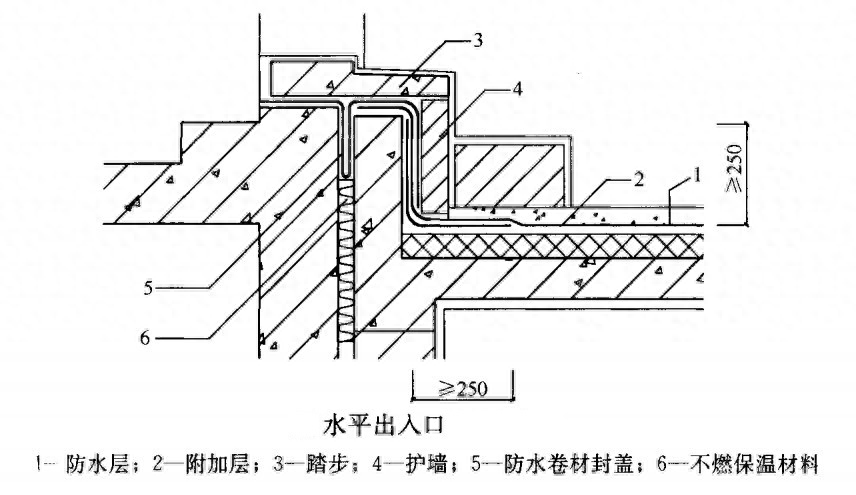

图5.2.3-7 水平进出方式示意图

屋面刚性防水施工工艺_钢结构屋面防水做法_屋面刚性防水

图5.2.3-8 防水板封闭示意图

钢结构屋面防水做法_屋面刚性防水施工工艺_屋面刚性防水

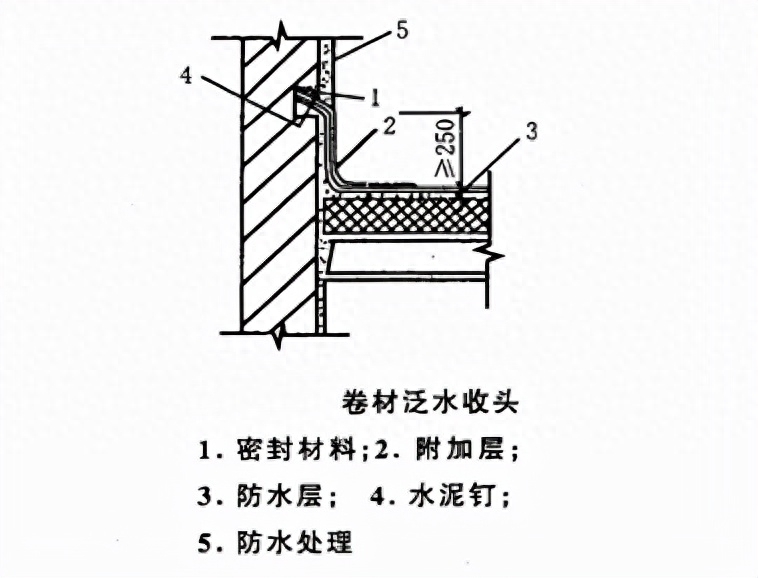

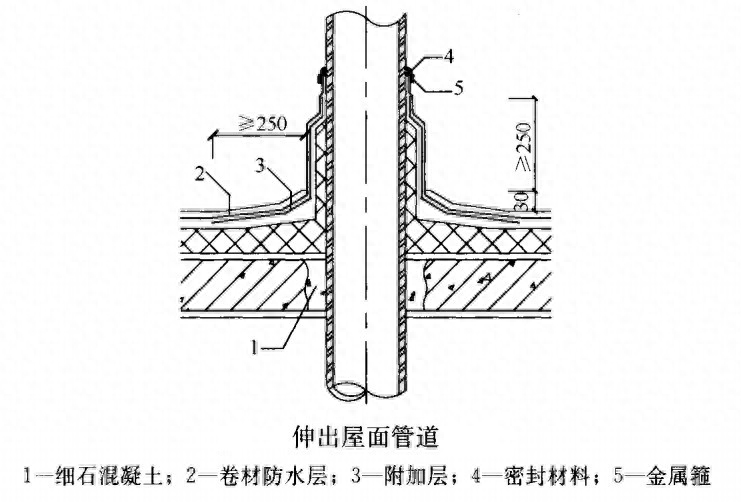

图5.2.3-9 外墙管道延伸时防水方法示意图

屋面刚性防水施工工艺_屋面刚性防水_钢结构屋面防水做法

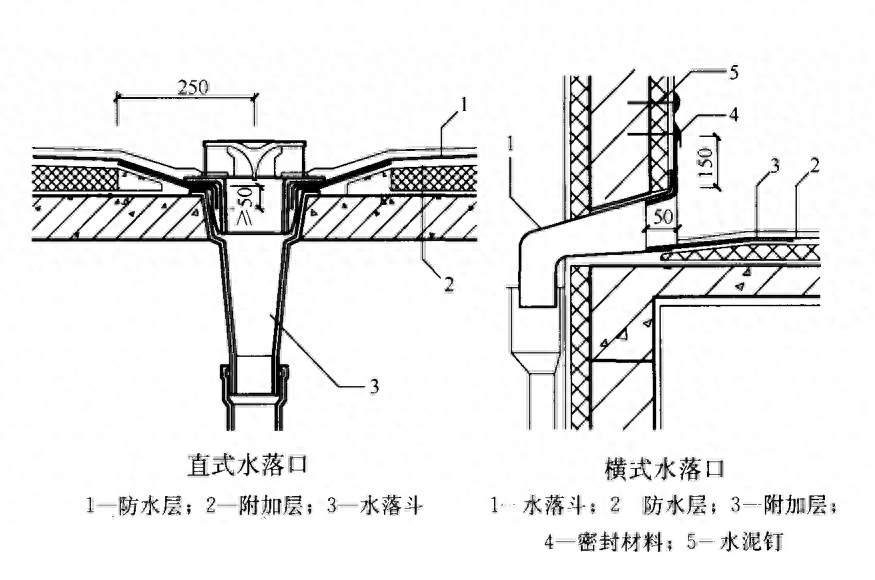

图5.2.3-10 溺水口制作示意图

钢结构屋面防水做法_屋面刚性防水_屋面刚性防水施工工艺

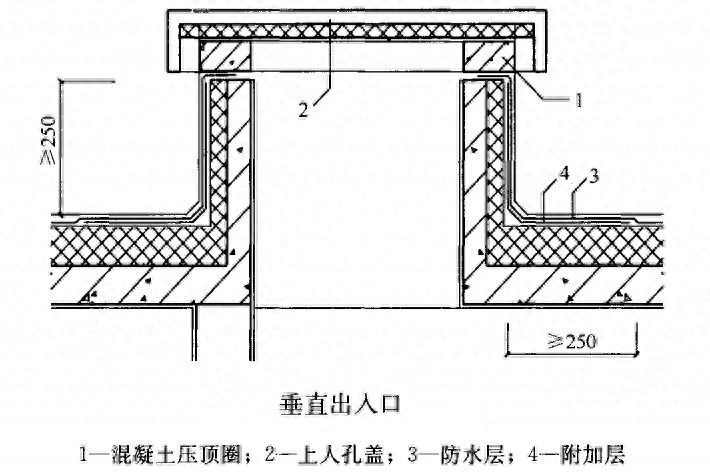

图5.2.3-11 垂直进出方式示意图

成品护理和保护:让其干燥24小时至48小时(具体时间取决于环境湿度,一般温度越高,所需时间越短)。 低温天气时,防水层应避免阳光曝晒,可用遮阳布或其他物品覆盖。 检查和修复:检查所有膜表面是否有撕裂、穿孔和气泡。 修复时,应严格按照缺陷部位的规格清理缺陷部位并重新铺膜。 接缝应用CPS节点防水密封胶密封。 处理。

①卷材防水层基层应坚实,表面清洁、光滑,无露筋、松动、起砂、剥落等现象。

②防水卷材层搭接缝应粘结牢固、密封严密,不应有起皱、翘曲、起泡等缺陷。

③防水层端部应与基层粘结并固定牢固,接缝应密封严密,不得有翘边现象。

④侧墙卷材防水层的保护层与防水层应粘结牢固。 结合紧密且长度均匀。

⑤卷材搭接长度允许误差为±10mm。

5.2.4 蓄排水层和过滤层

施工流程:基层初检→空铺莱州聚乙烯(HDPE)或聚丙烯(PP)凸凹蓄水板→紧固搭接扣→初步自检→初检→铺设聚酯无纺布(无纺布重叠100mm)→初次自检→初次检查。

1、以HDPE或PP为原料,经高压冲压而成的凸凹排水蓄水板。 长度不大于0.50mm,凸凹高度不大于8mm。

2、防水层及其保护层施工完成后,开始铺设凸凹塑料排水蓄水板。 基层排水坡度要求满足2‰~5‰

3、铺设凸凹形塑料排水储水板,杯形口朝上,孔眼相互咬合。

4、凸凹塑料排水蓄水板背面覆盖聚酯无纺布,无纺布相互重叠100mm,防止泥水透过土壤。

工业布堵塞水过滤系统,导致排水不畅,水过滤能力降低。

5、在聚酯无纺布内部撒上10~20mm的中粗砂,形成渗透性过滤层,可防止养殖土壤流失。

5.2.5 填土

填土层前,应清除填土区车库顶板的垃圾、杂物; 应清除反弹的松土、砂浆、石块等,检查土料的种类和质量是否符合设计和标准要求; 检查填土质量 检查质量是否有杂物,检查填土含水率是否在控制范围内。 填土的含水量必须严格控制。 土壤的受控含水量很容易检查。 通常以抱成球状掉落地面为宜。如果含水率较低,可采用翻耕、晒干或均匀拌干干土等方法; 若填土含水率过高,可采用预洒水、润湿等方法一次性填筑第一层砌体土,长度应小于400mm厚。 只有夯实牢固后,车辆才能在垫层土上行走。 然后分层填土。 每个填充物的长度可以是300mm厚。 最后根据需要人工配制养殖土并自然填充。 不建造据点 6. 材料和设备

6.1 材料

所用材料必须符合国家规范和相关地区文件要求,并有质量证明书。 所有材料必须按程序进行初步现场检查或抽样体检,合格后方可使用。 详见表6.1.1

主要材料表6.1.1

材料名称

尺寸

CPS-CL反应粘结聚合物湿法防水卷材

1.5毫米

耐根穿刺CPS-CL反应型粘合聚合物湿铺防水卷材

1.5毫米

CPS-CL节点密封膏

渗透王水泥基渗透结晶防水涂料

反应型密封胶条

普通硅酸盐水泥

42.5R

诸成都聚乙烯(HDPE)或聚丙烯(PP)凹凸排水蓄水板

长度≥0.50mm,凸凹高度≥8mm

土工布、涤纶无纺布

6.2 机械设备

各机器应根据实际施工情况进行选择。 具体机器配置如下:

主要机械设备设备表6.2.1

序列号

设备名称

单元

数字

使用

钳工搅拌钻

搅拌水泥浆

小雨伞婴儿车

车辆

榆木材质

统治者

10

测量规格

拿着压力棒

个人的

20

紧凑的卷和接缝

工具刀

20

切卷

扫帚

20

清理底座并刮水泥浆

批刀

用于配料砂浆

滚筒

个人的

密封材料施工

墨斗

个人的

反弹基线

10

刷子

密封材料施工

7.质量控制

7.1 质量标准

该施工方法涉及外墙防水工程的施工。 施工过程中必须认真执行国家相关标准。 主要内容包括:《屋面工程技术规范》(GB50345-2012)、《屋面工程质量初步检验规范》(GB50207-2012)、《种植外墙工程技术规程》(JGJ155-2013)及相关当地规格。

7.2 质量控制措施

7.2.1 主控工程

、防水材料及配套材料的质量必须符合设计要求。

检验方式:工厂合格证、质量检验报告、现场检验报告检验

、防水材料及配套材料的质量必须符合设计要求。

检验方式:工厂合格证、质量检验报告、现场检验报告检验

、山墙、天沟、天沟、进水口、防雨板、变形缝及延伸外墙管道防水结构的防水层必须符合设计要求。

检查方法:观察检查

(4)排水层必须与排水系统连接,保证排水顺畅。

检查方法:观察检查

。 滤层应铺筑平整,接缝严密。 搭接长度允许误差为-10mm。

检验方法:观察、测量

7.2.1 常用项目

(1)卷材搭接处应粘接或点焊牢固、密封严密,不得扭曲、起皱、起泡。

检查方法:观察检查

(2)防水卷材层端部应与基层粘结并钉牢,密封严密,无翘曲现象。

检查方法:观察检查

、卷材防水层铺设方向应正确,卷材搭接长度允许误差为-10mm。

检验方法:观察、测量

八、安全措施

8.1 认真贯彻“安全第一、预防为主、综合整治”的方针,按照国家有关规定,制定专职安全员、兼职班组安全员和施工现场安全用电负责人。并结合施工现场实际情况和工程具体特点。 目前,安全生产管理网络贯彻落实国家及上级部门制定的各项安全法规,明确各级人员职责,狠抓项目安全生产工作。

8.2 所有进入现场的人员必须佩戴安全帽,并在危险区域、地点、通道、配电箱等处设置相应的安全标志。

8.3 对进入现场的工人严格进行五级教育和考核,强化安全生产、文明施工意识。 特殊工种保证100%持证上岗,机电设备有专人负责实施。

8.4加强防火工作,在可燃物堆放、仓库、临时生活区等处设置灭火工具,并指派专人管理,定期检查消防器材是否完好。

8.5 使用垂直运输机械时必须严格遵守相关安全操作规程。 操作人员必须持证上岗钢结构屋面防水做法,职责明确,统一指挥,密切配合,服从调度。

8.6 施工作业应符合混凝土工程施工《建筑安装工人安全技术操作规程》的内容和《建筑机械使用安全技术操作规程》中电动工具的操作规定。

九、环境保护措施

9.1 施工现场应采取防尘、防辐射措施,保证清洁顺利,控制扬尘排放。

9.2 建立相应的施工环境卫生管理机构,施工过程中严格遵守国家和地方政府颁布的环境保护法律、法规和规章。

9.3做好现场交通环境引导,充分满足群众便民要求,自觉接受城市交通管理,随时接受有关单位的监督和检测。

9.4 将施工场地和作业限制在工程建设允许的范围内,合理安排,保证铭牌清晰完整,各类标志显眼,施工现场清洁文明。

9.5 施工道路硬化,阴天施工道路经常洒水,避免扬尘飞扬,污染周围环境。

9.6向搅拌桶内添加水泥时,将水泥移至料斗内,并将袋口慢慢放下。 严禁低位倒入水泥,严禁用铲子向搅拌桶内添加盐泥。 包装材料必须及时分类回收。

9.7 施工用水不得随意排放。 沉淀后排入排水系统。

9.8 填土施工时,严禁向混有白灰的填土泼洒,以免形成扬尘。

10.效益分析

10.1 质量和效率

该施工方法实施过程中,采用CPS反应粘结聚合物湿法防水卷材,继承了Vilalan强膜优异的抗撕裂和透光性能。 可有效抵抗孔洞、边角、接缝等防水薄弱处的割伤。 撕裂,细部节点密封良好,连续抗撕裂,施工时易于拆卸和切割,施工方便,劳动硬度低。 根据该施工方法,大大提高了养殖水景外墙的防水施工质量。

10.2 经济效益

1、环境适应性强,对基层要求低。 可直接在潮湿或湿润的结构混凝土基层上施工,省去了容易露筋的找平层,大大缩短了工期,节省了工期费用。

2、大大节省工程成本。 在同等质量标准下,该工法比其他常规工法节省20mm厚1:3水泥砂浆找平层(约19元/㎡)。

10.3 社会福利

该工法的编制和应用符合工程质量和安全的施工要求,对行业同类工程有良好的推广作用,增强公司的创新能力,增强公司的市场竞争力; 同时符合当前节能、节地、节材、节水、环保的红色建筑理念。

11. 应用实例

现阶段该技术已在我公司承建的工程中推广应用,施工效果良好。 代表性项目如下:

11.1广东建工集团第一建筑工程有限公司参与建设的富林·金桂丽湾一期二期标准工程是乐山市重点建设项目。 一二期标准工程建设内容包括2-1轴至2-17轴地下车库盖梁以上结构(不含桥台及接头主梁)及7#至20号楼13个单体工程#. 13个单体项目总建筑面积158177平方米。 地下车库屋顶花园式养殖水景外墙面积23770平方米。 花园式养殖水景外墙按照该施工方法施工完成后,进行了现场测试检验,合格率达到100%; 节省了材料,缩短了施工周期,取得了良好的效果。

11.2翰林美工程是广州市勤俭房地产开发有限公司开发的商住楼项目。该项目位于广州市梅州区薛庄岭水晶街与兴中路交叉口。 地平面呈梯形,南北宽约130米。 ~160m,东西长约300m,总用地面积73646.47平方米。 地下车库屋顶花园式养殖水景外墙面积3800平方米,绿化率达到36%。 花园式养殖水景外墙按照该施工方法施工完成后,进行了现场测试检验,合格率达到100%; 节省了材料,缩短了施工周期,取得了良好的效果。

11.3湖南怀化市平桂文化体育中心项目(三期)位于河源市平桂管理区西湾街道上松村,总建筑面积6941.35㎡,面积约17.4万㎡,含花园式养殖水景外墙面积1000㎡。 花园式养殖水景外墙按照该施工方法施工完成后,进行了现场测试检验,合格率达到100%; 节省了材料,缩短了施工周期,取得了良好的效果。
